市政·第四百四十六期

2026.8.13

一、本期封面

● 敬请关注《市政发布》 ● 

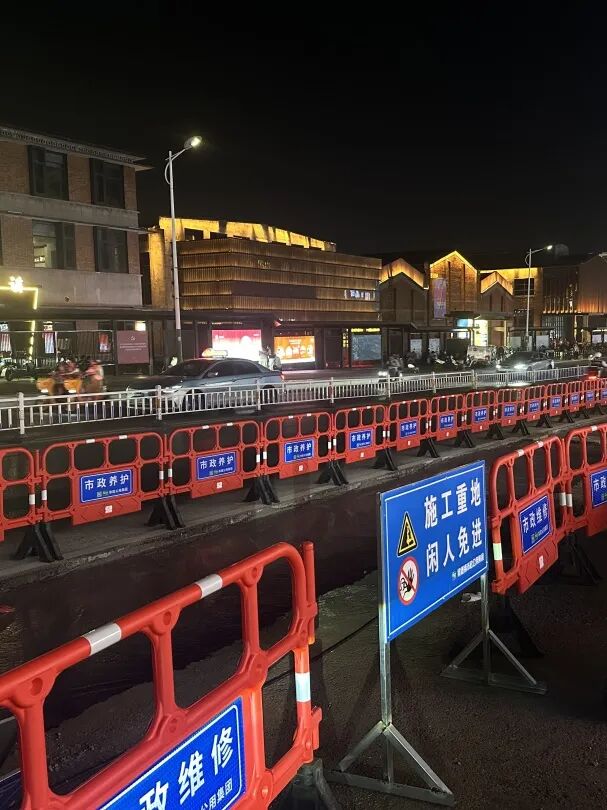

强化围挡设置,保障出行安全

(图为近日陶溪川周边交通改善施工现场)

二、您吐槽·我服务

● 敬请关注《市政发布》 ● 

1

问:瓷都大道一人行道吸水砖破损隆起,希望有关部门可以及时处理。

答:亲,您好,收到您的反映后,市政公用集团及时组织人员对该处人行道进行修复。后续我们将加大城区道路巡查力度,及时处理类似问题,努力保障市民出行安全、畅通!

2

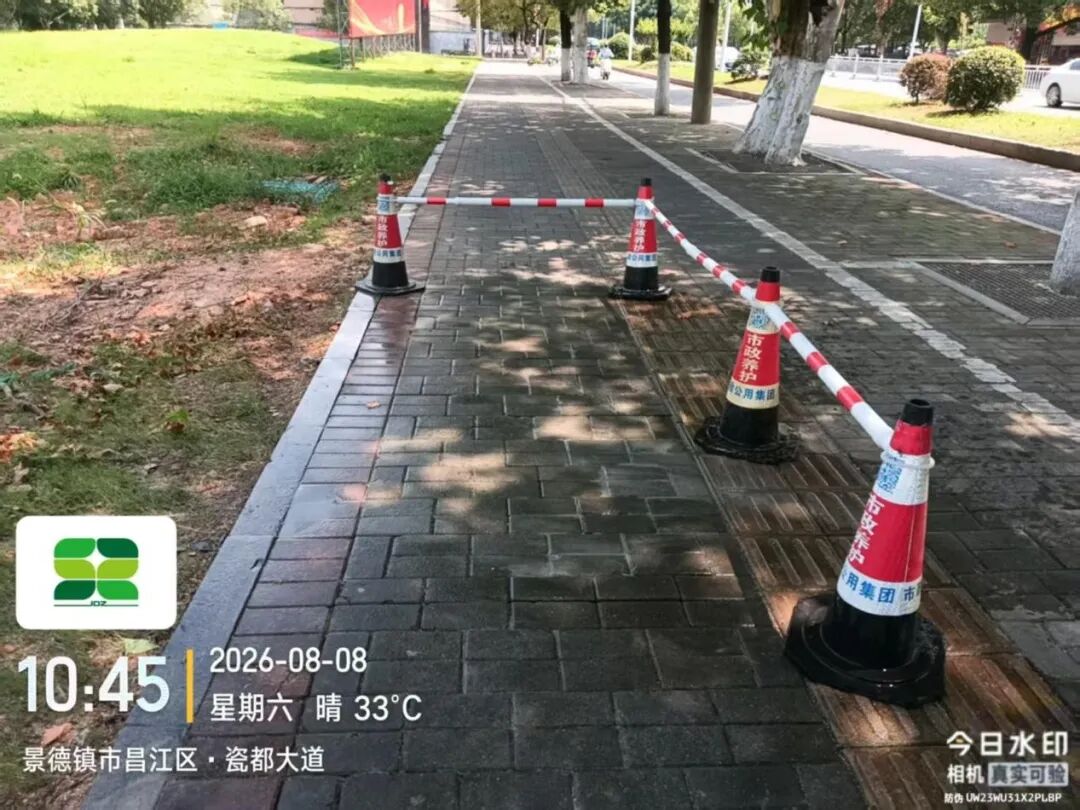

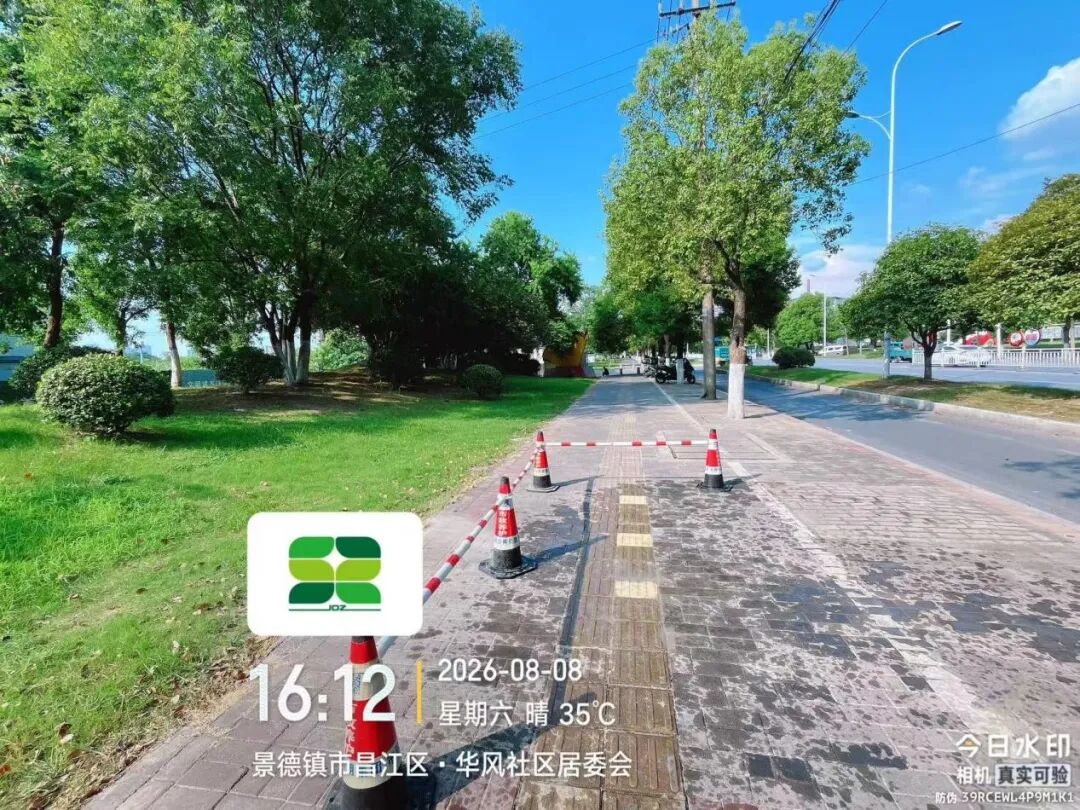

问:瓷都大道华风社区段一人行道(盲道)破损松动,希望有关部门可以及时处理。

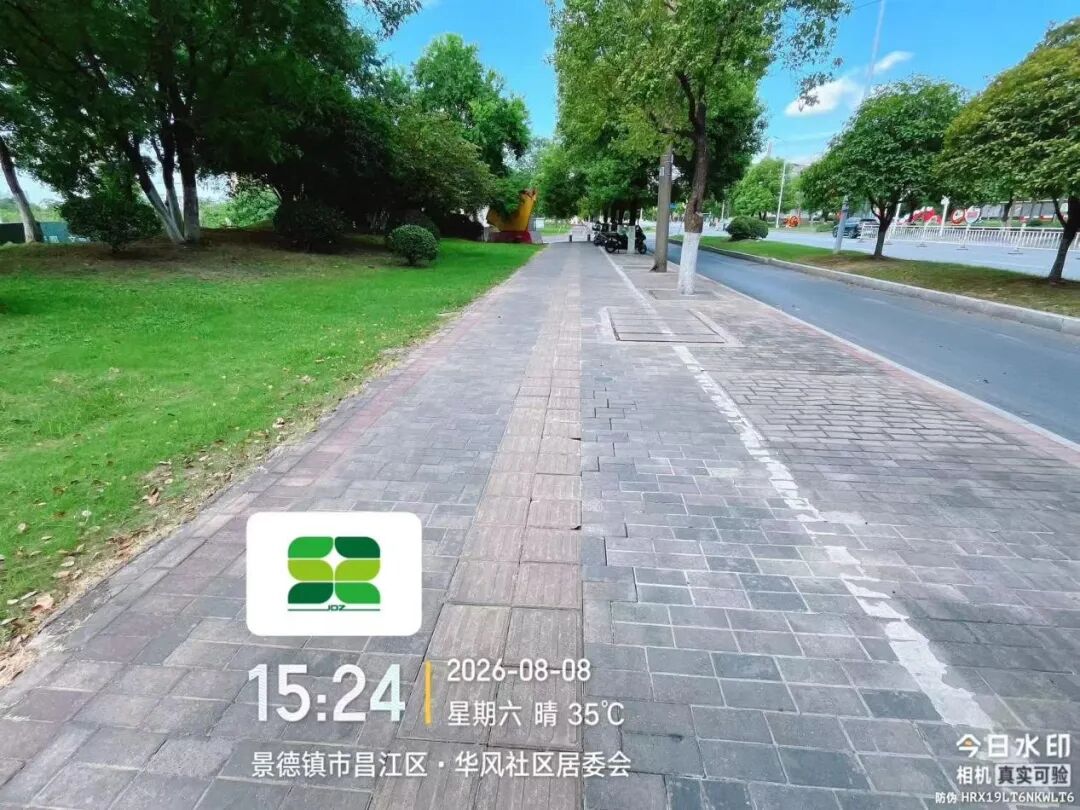

答:亲,您好!感谢您对市政公用集团的关注与支持!根据您提供的信息,我们已安排工作人员对该处人行道进行修复。“有问题,立即办”,市政公用集团将竭力解决市民反映的问题,努力保障市民出行安全!

三、为民办实事

● 敬请关注《市政发布》 ● 

市政坚持以提升群众幸福感、满意度为目标,围绕中心城区,扎实推进街道、社区走访工作,开展调查研究,探索密切联系群众工作机制,坚持不懈为群众办实事、做好事、解难事。

1

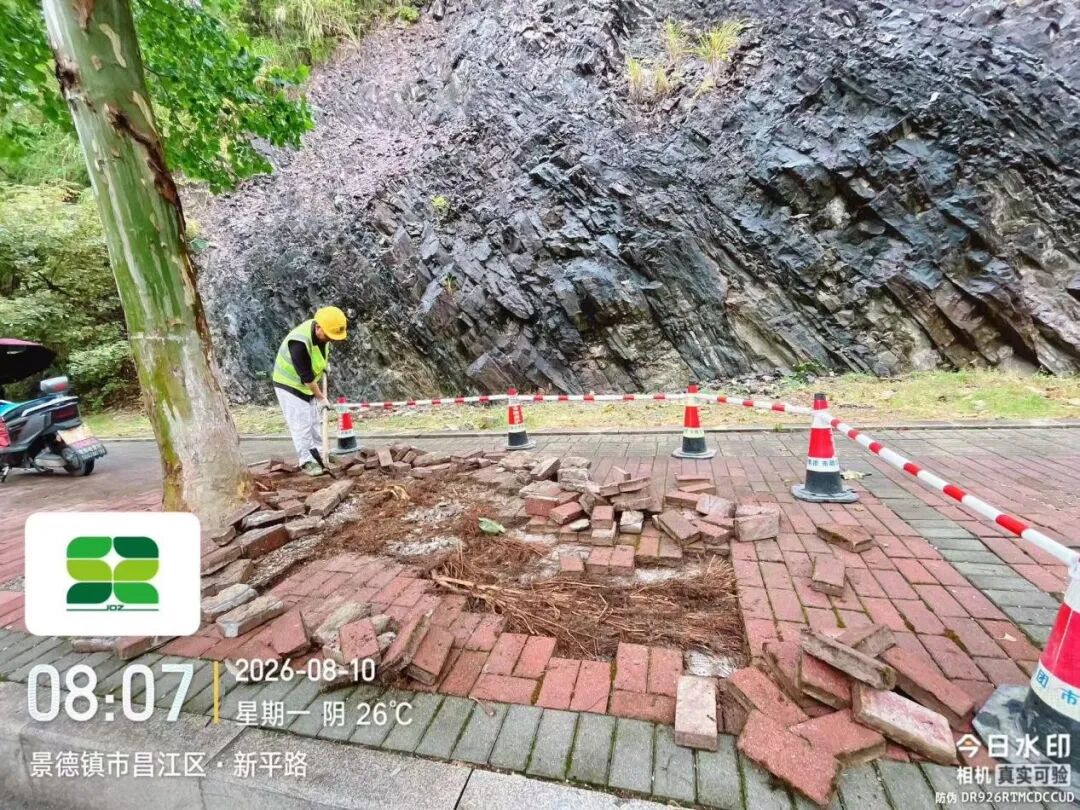

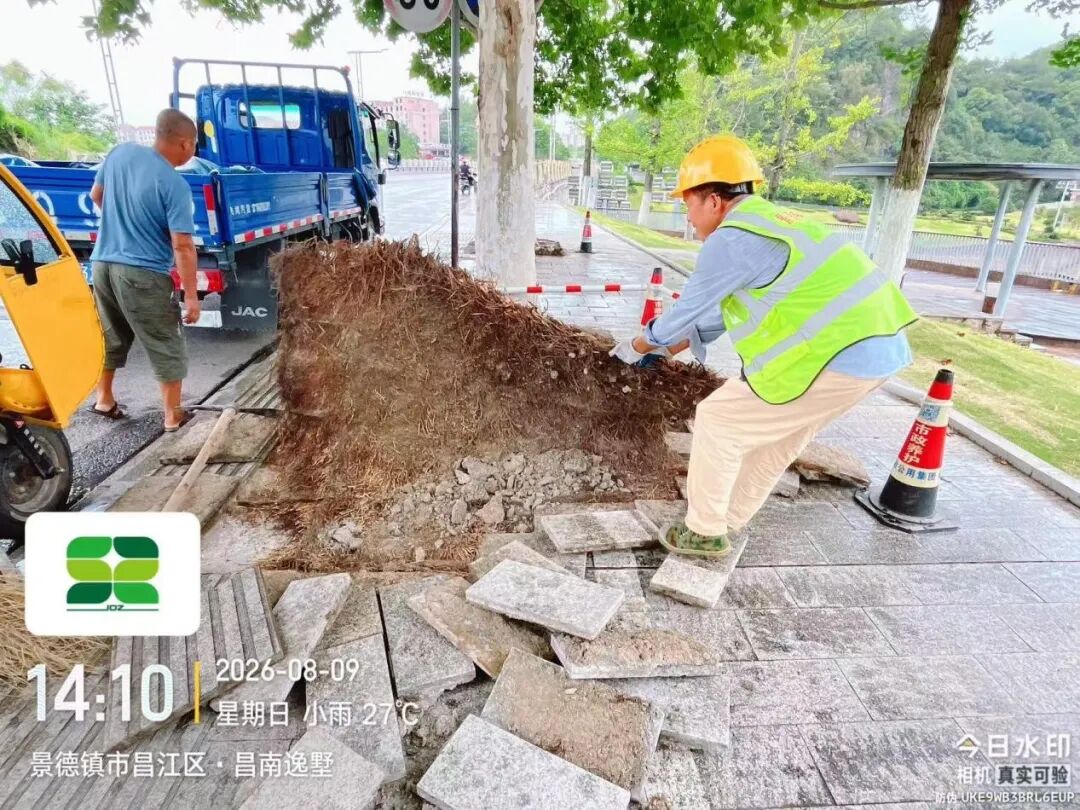

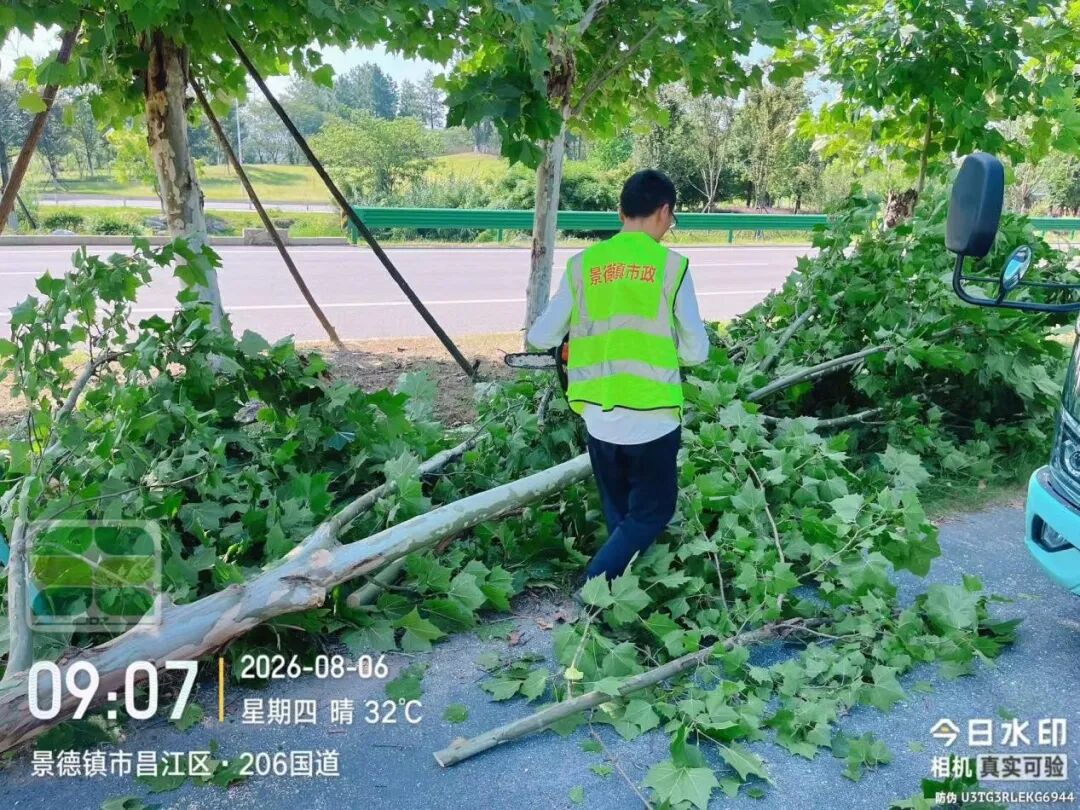

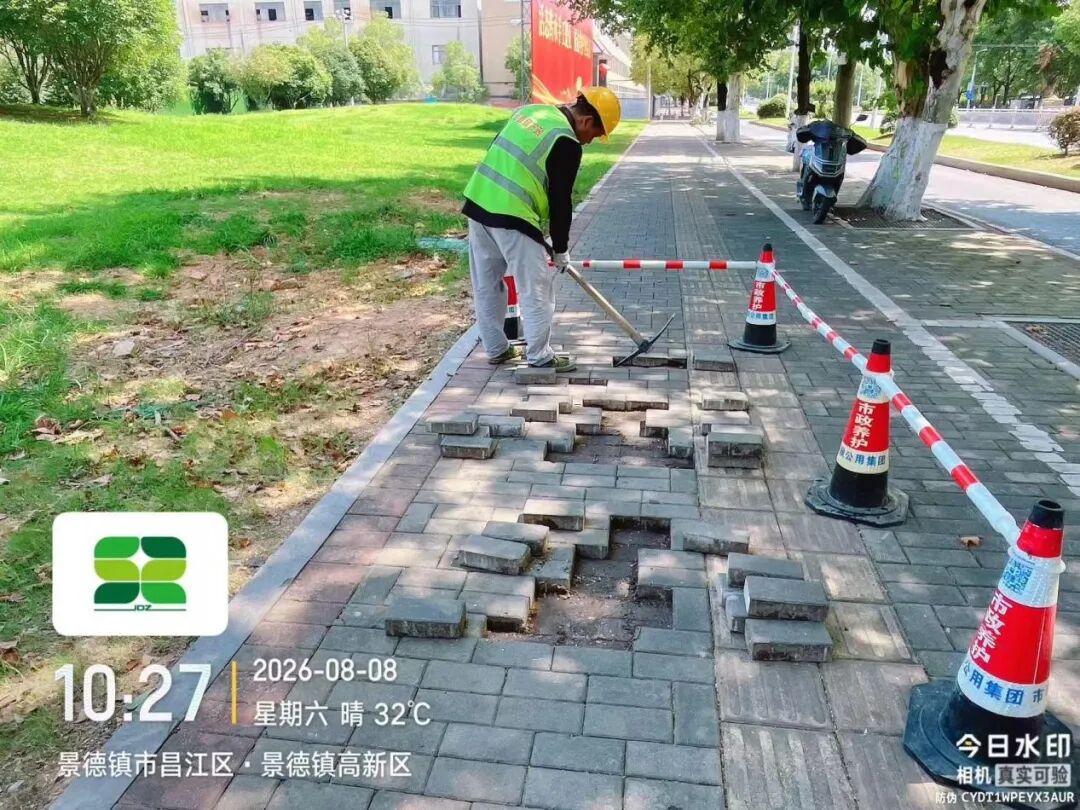

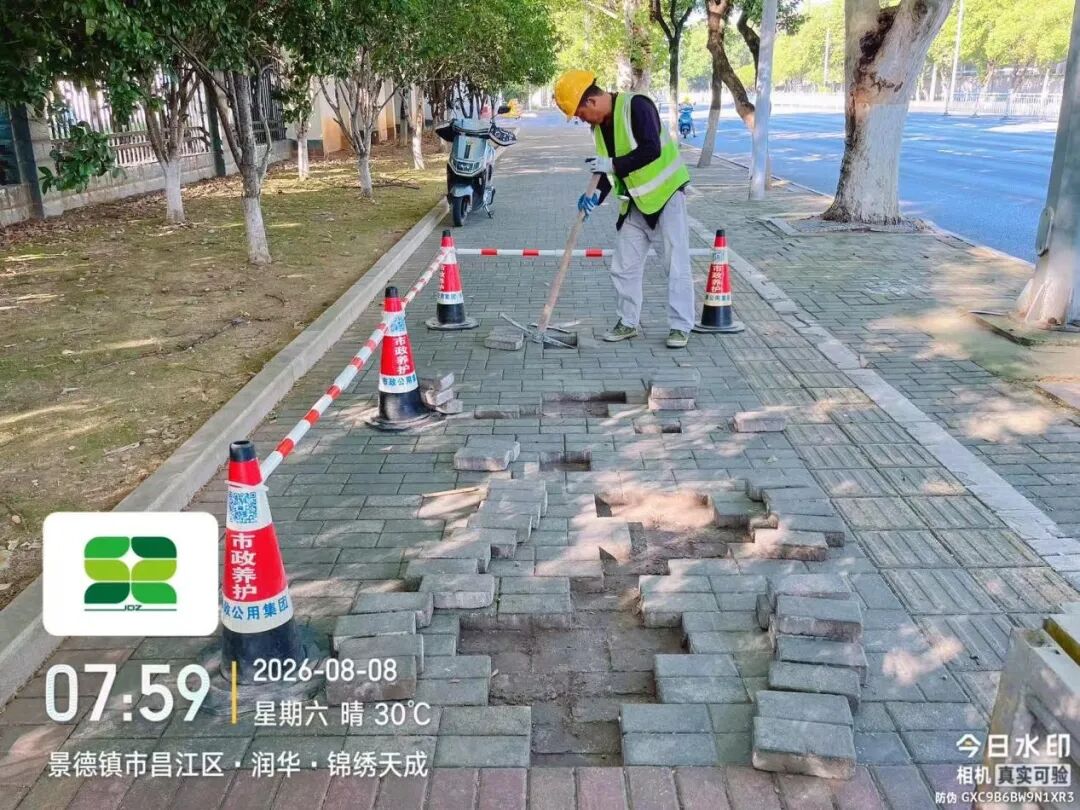

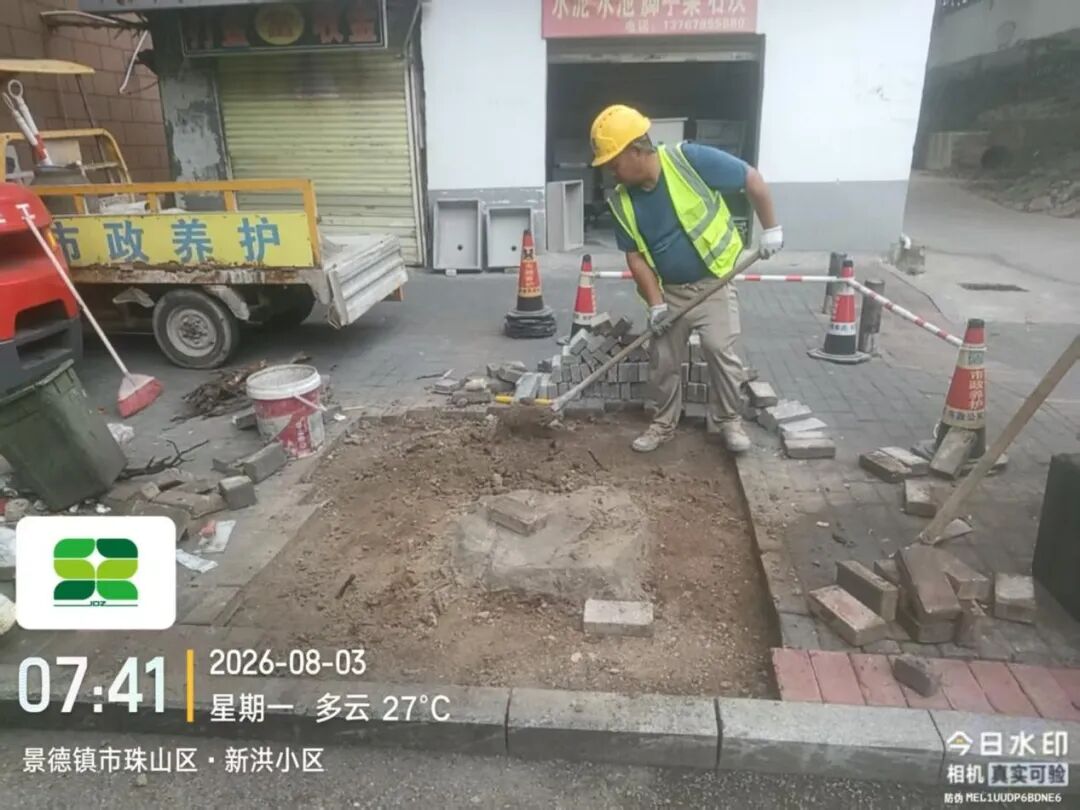

8月3日,据热心市民反映,新洪小区段一行道树倒塌致周边人行道破损,路面泥土裸露,市政公用集团及时组织人员前往现场进行修复,现已处理完毕,效果如下图所示。

2

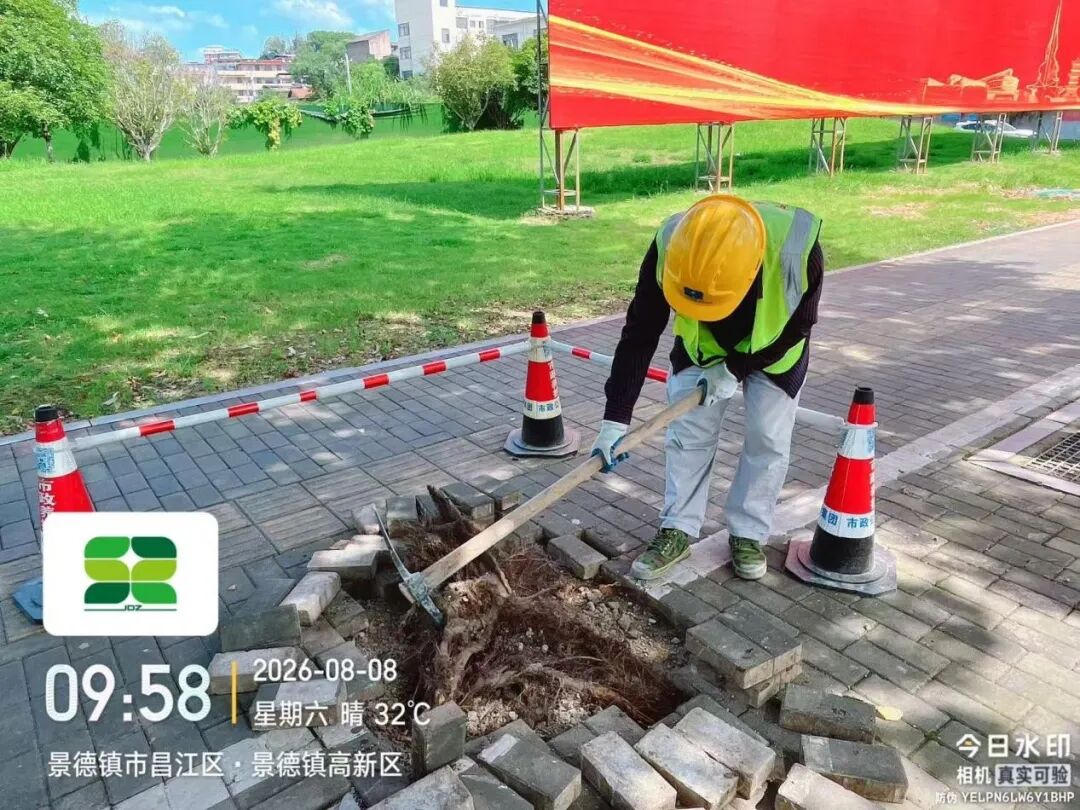

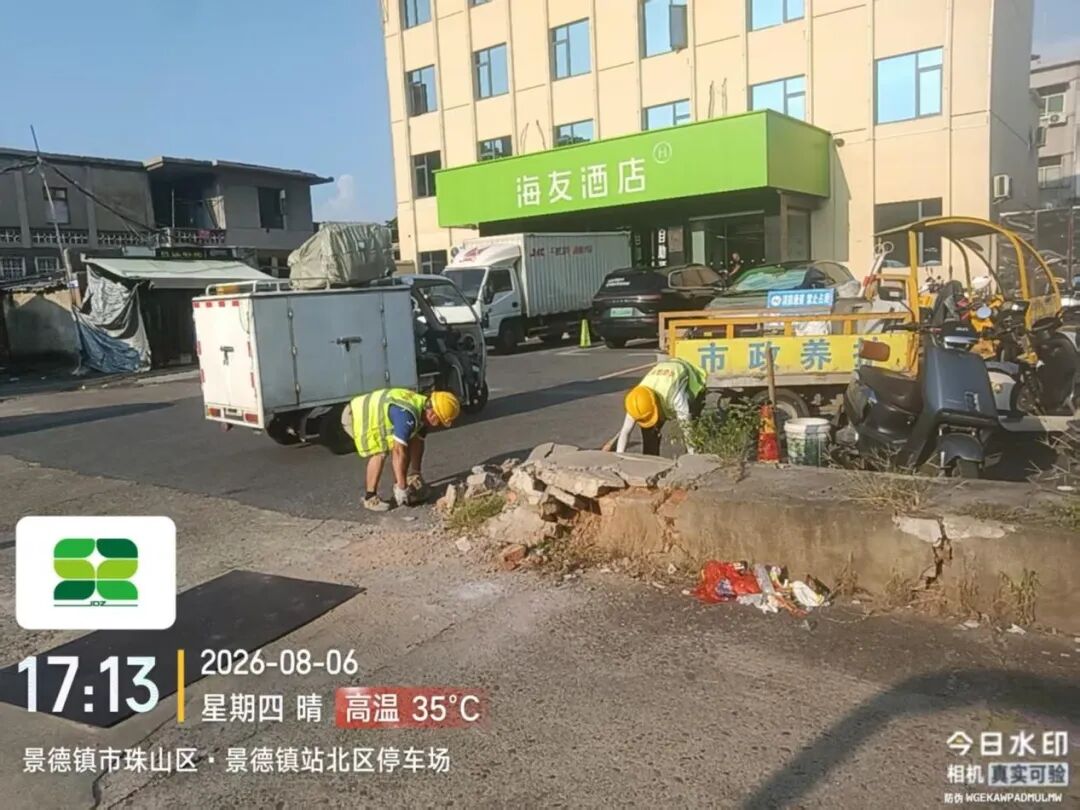

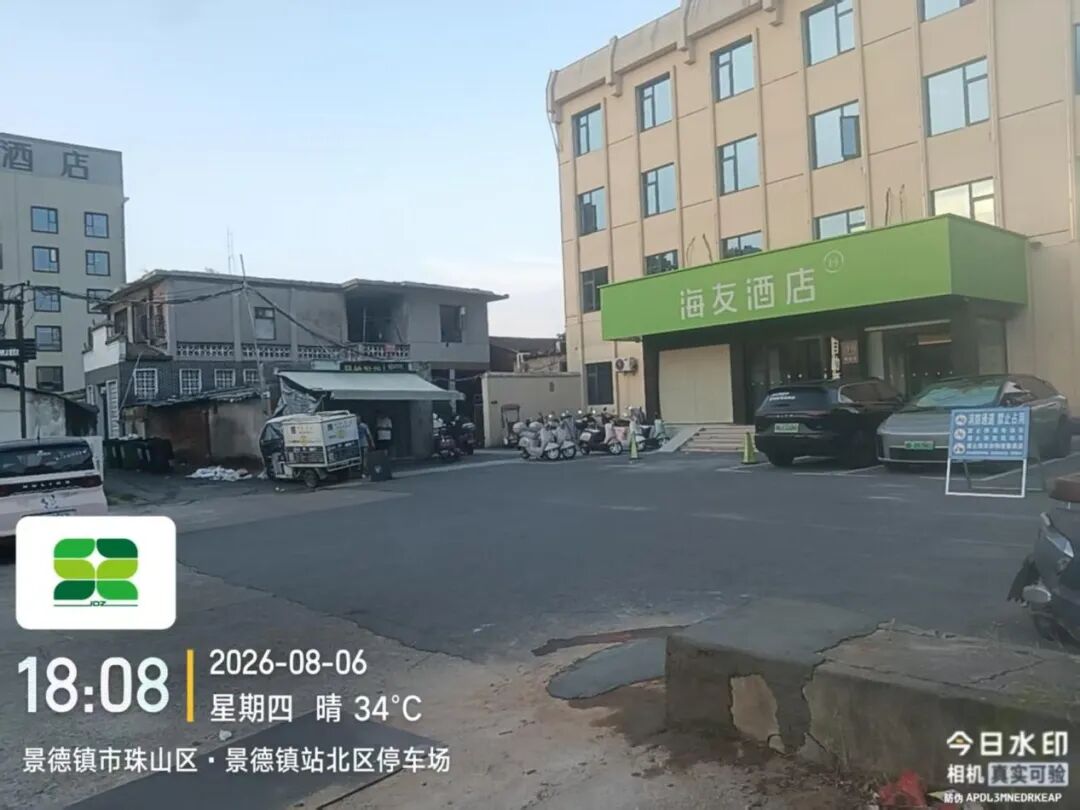

8月6日,据热心市民反映,通站路海友宾馆门前一人行道台阶破损,市政公用集团及时组织人员前往现场查看,并对该处台阶进行修复,现已处理完毕,效果如下图所示。

四、工程动态

● 敬请关注《市政发布》 ● 

1.景德镇市委党校改扩建项目

施工路段:昌江大道西侧陶瓷技师学院对面

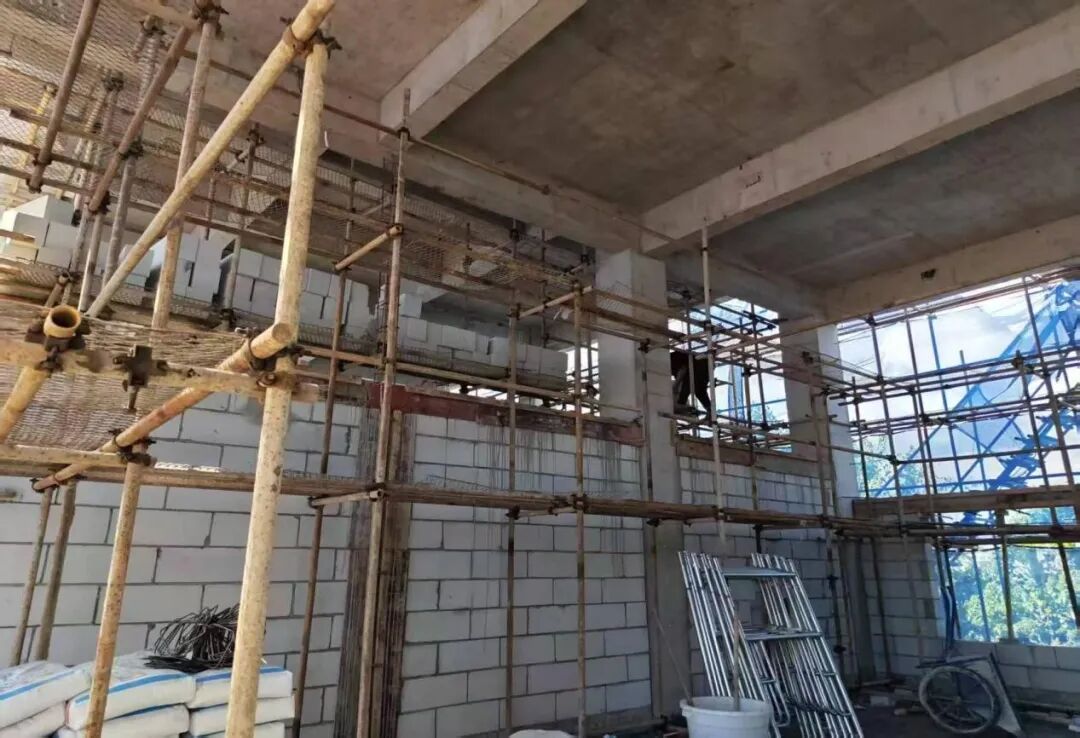

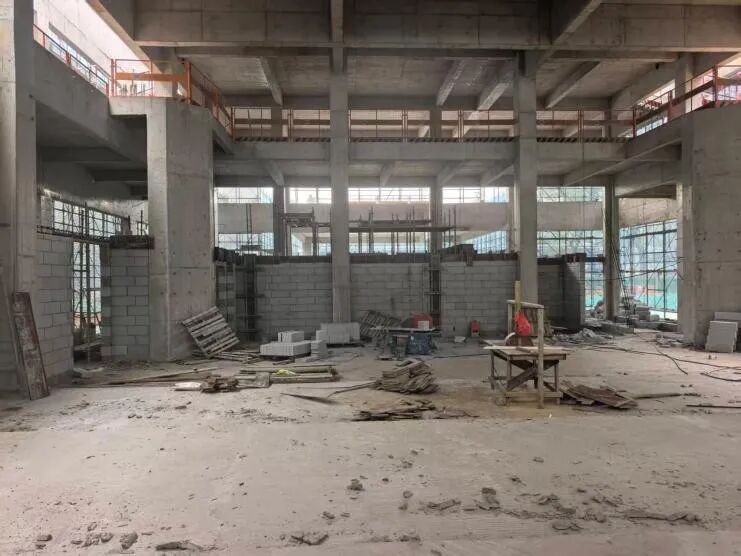

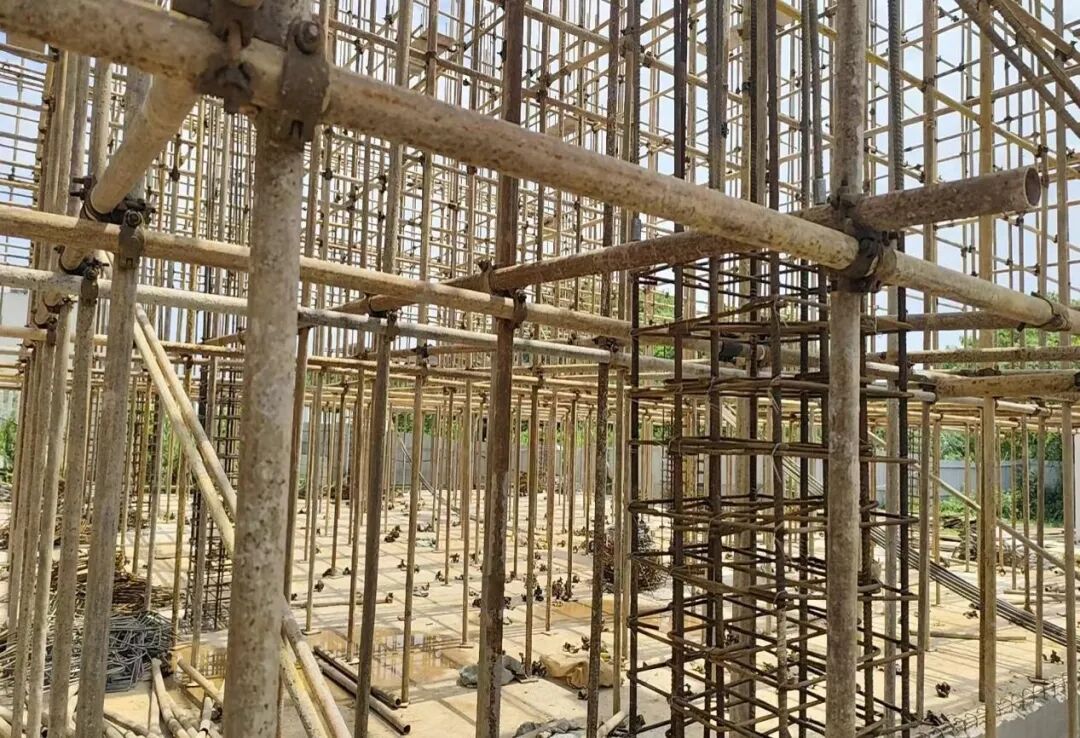

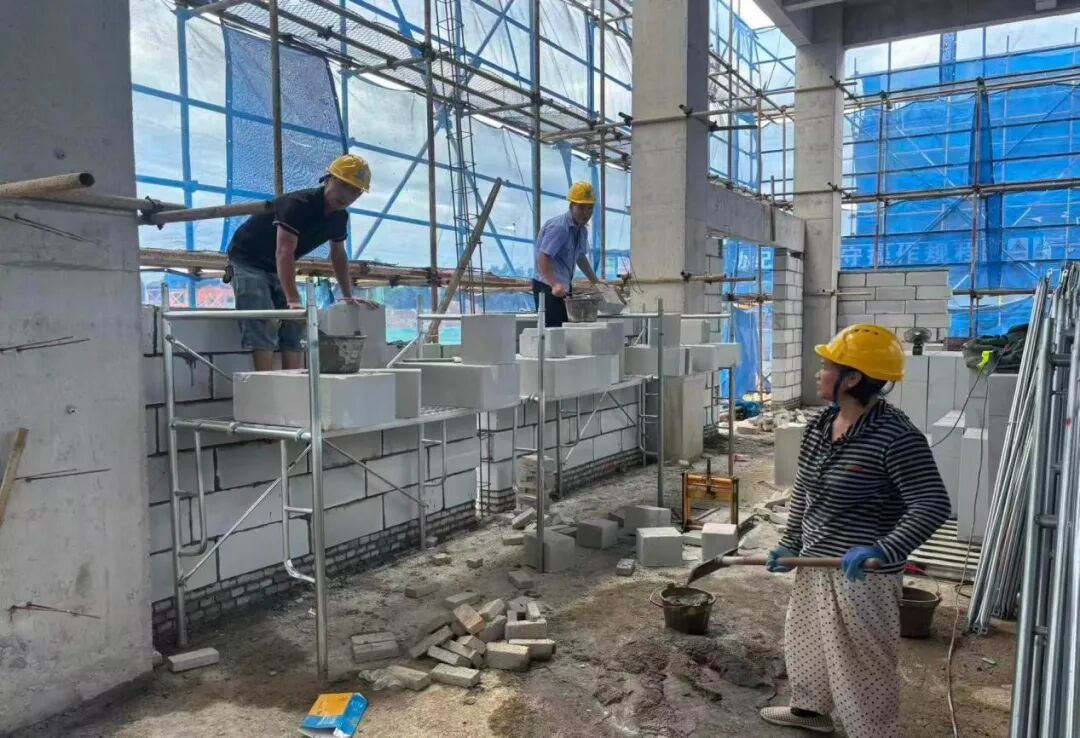

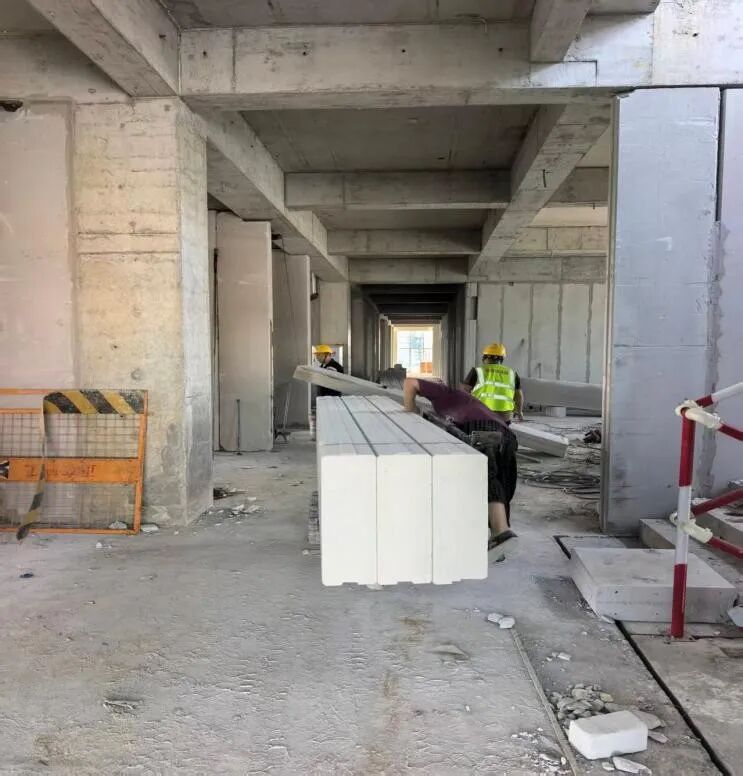

施工动态:目前图文信息楼砖墙砌筑完成40%,ALC墙板安装完成60%,二次结构施工完成70%;食堂第二遍防水卷材施工完成;新建宿舍六至二层外墙抹灰完成,桥架安装完成70%;保留宿舍屋面破除完成50%,五层电梯井拆改完成70%,六层梁拆除完成50%

预计完工时间:预计2026年11月30日前完工

道路状况:经过施工区域,请注意安全

2.第一人民医院新区分院一期

改扩建提升工程

施工区域:景德镇市第一人民医院新区分院

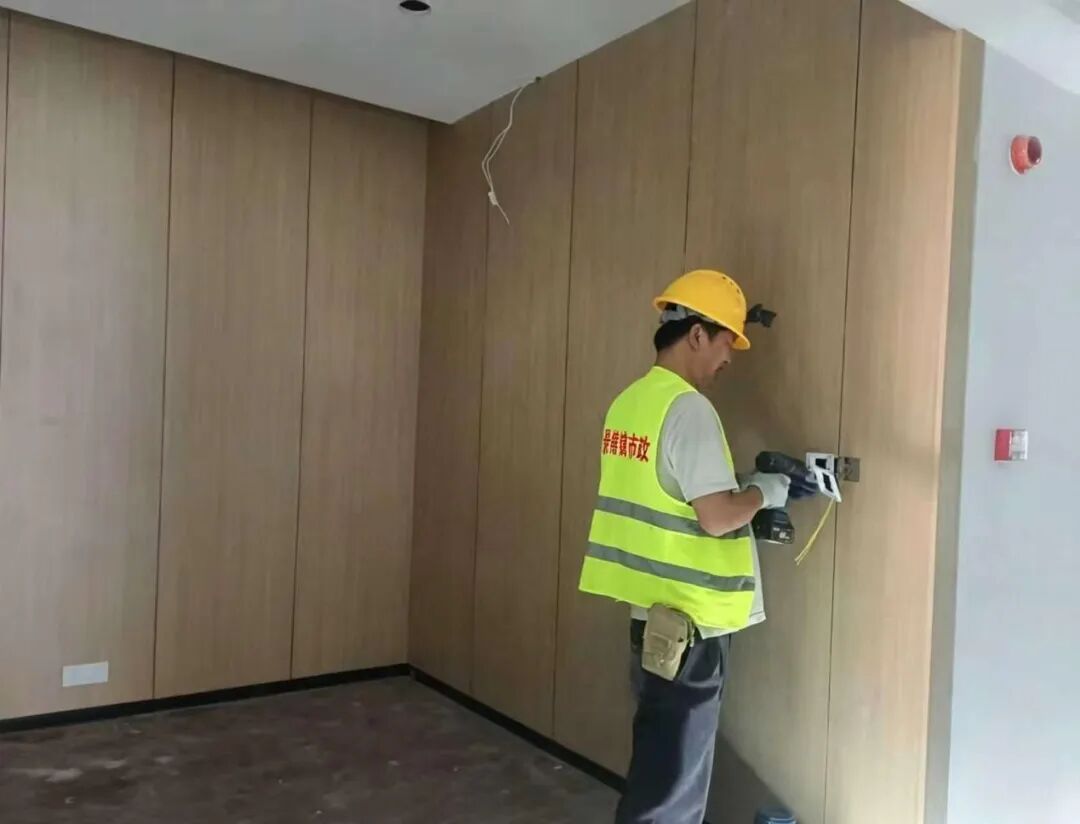

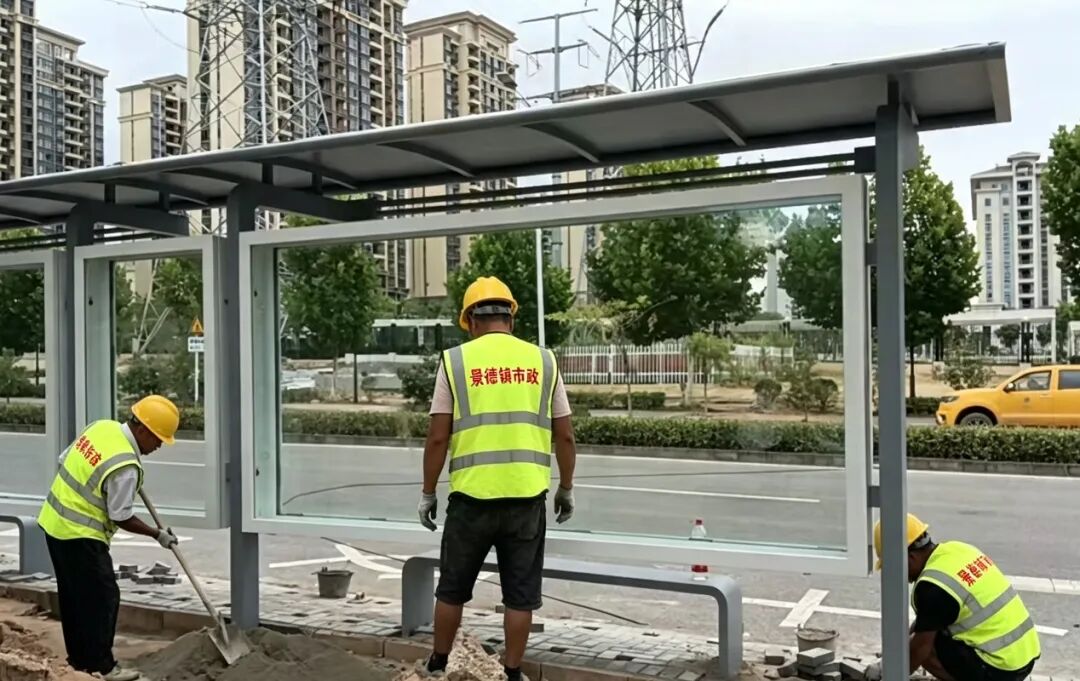

施工动态:目前1号楼正在进行电缆安装、开关面板灯具安装、卫浴安装、室外给排水、室外公交车站台安装、装修缺漏修补等施工;2号楼正在进行电缆安装、开关面板灯具安装、卫浴安装、室外给排水、装修缺漏修补等施工;3号楼正在进行电缆安装、开关面板灯具安装、装修缺漏修补等施工

预计完工时间:预计2026年8月31日前完工

道路状况:经过施工区域,请注意安全

3.高新区产城融合示范区污水处理设施建设项目工程

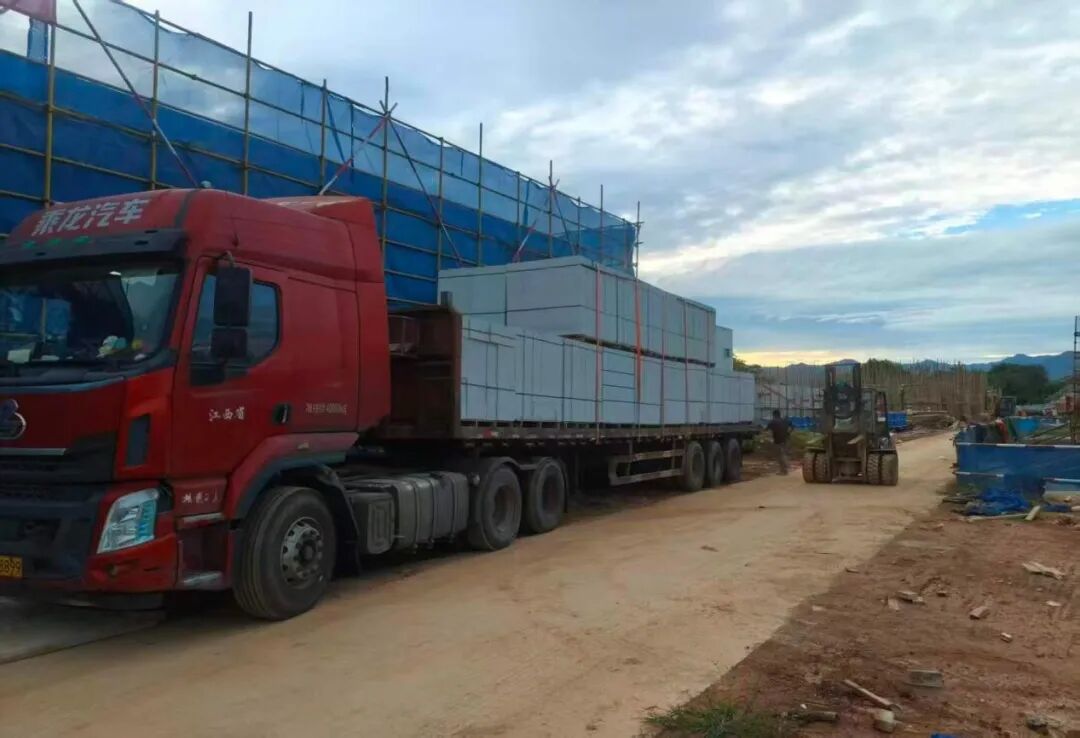

施工区域:景德镇市高新区污水处理厂

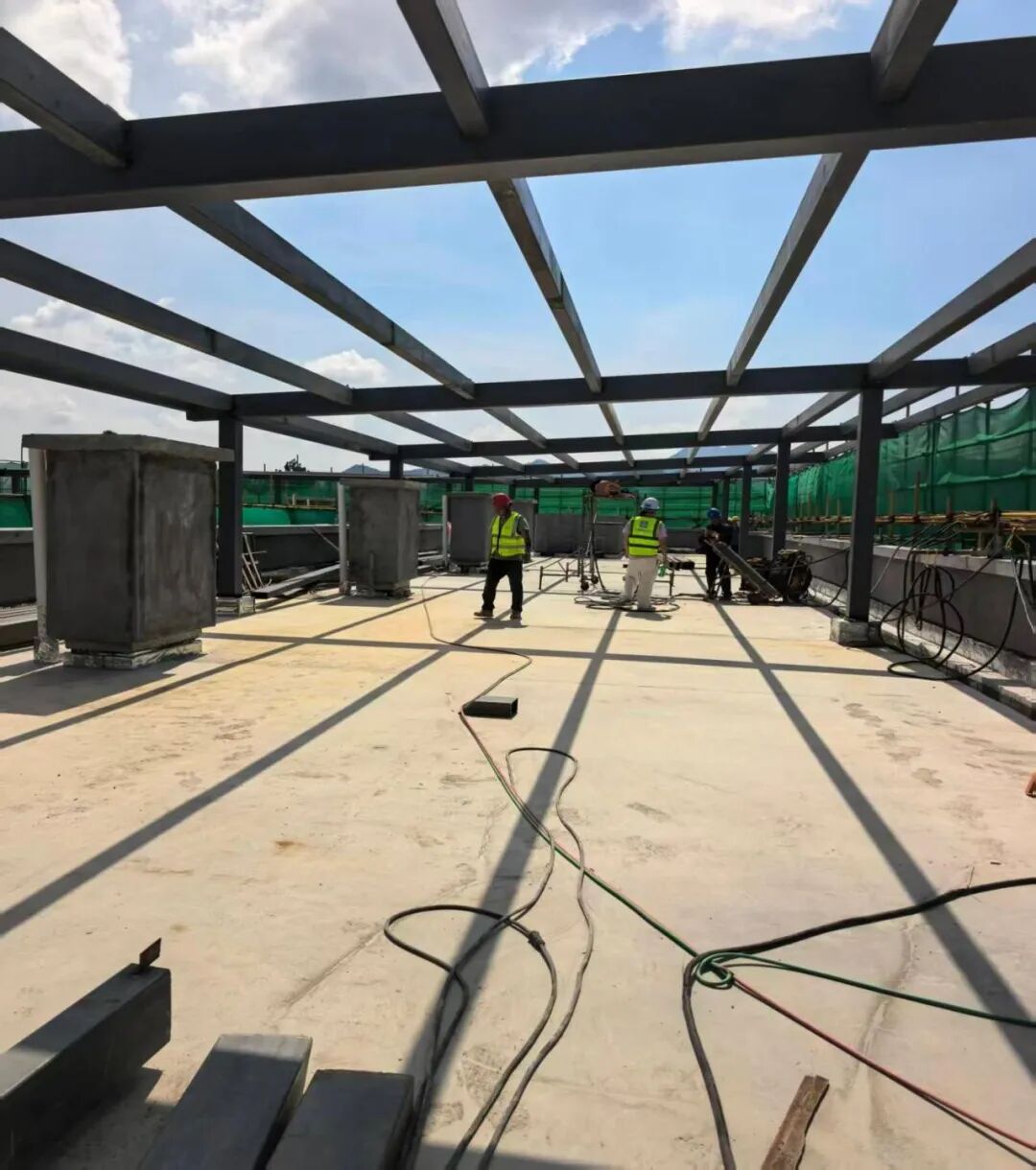

施工动态:目前鼓风机房及配电间内支模拆除完成;加药间主体框架浇筑完成,构造柱、圈梁、压顶、过梁已完成70%,正在进行墙体砌筑;储泥池外侧墙体止水螺杆除锈及防水已完成;污泥脱水机房池浇筑完成,正在进行内支模架施工

预计完工时间:预计2027年8月31日前完工

道路状况:经过施工区域,请注意安全
