一、本期封面

● 敬请关注《市政发布》 ● 

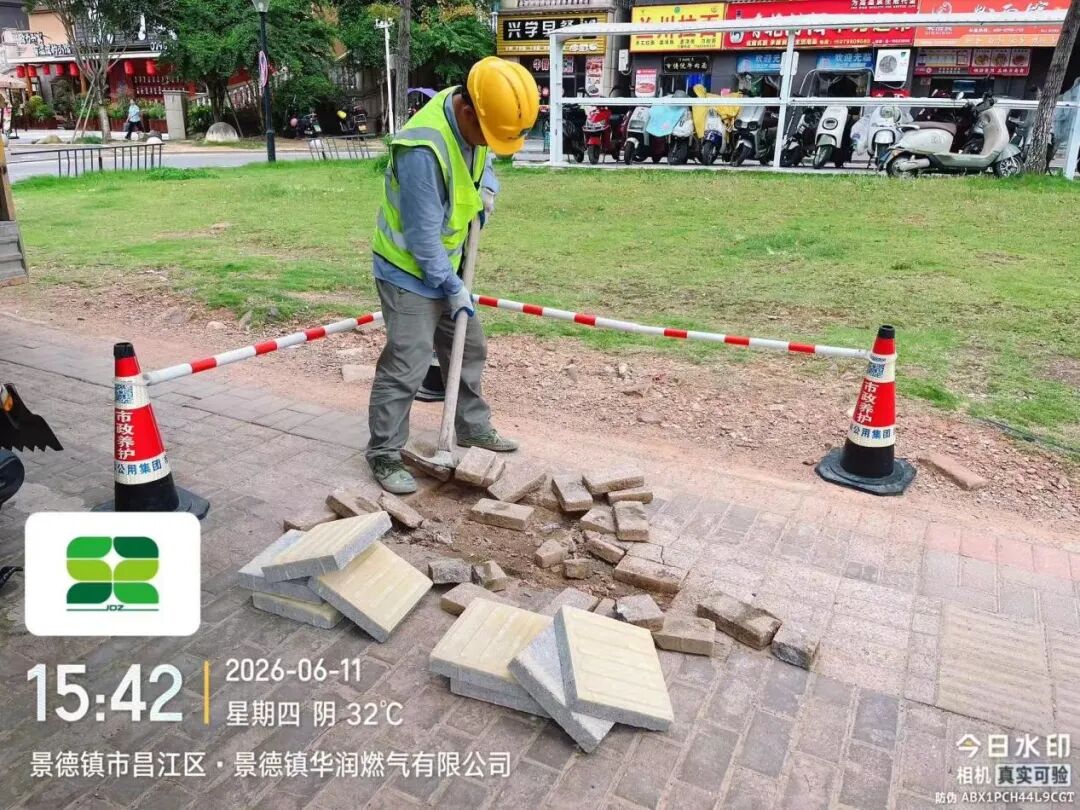

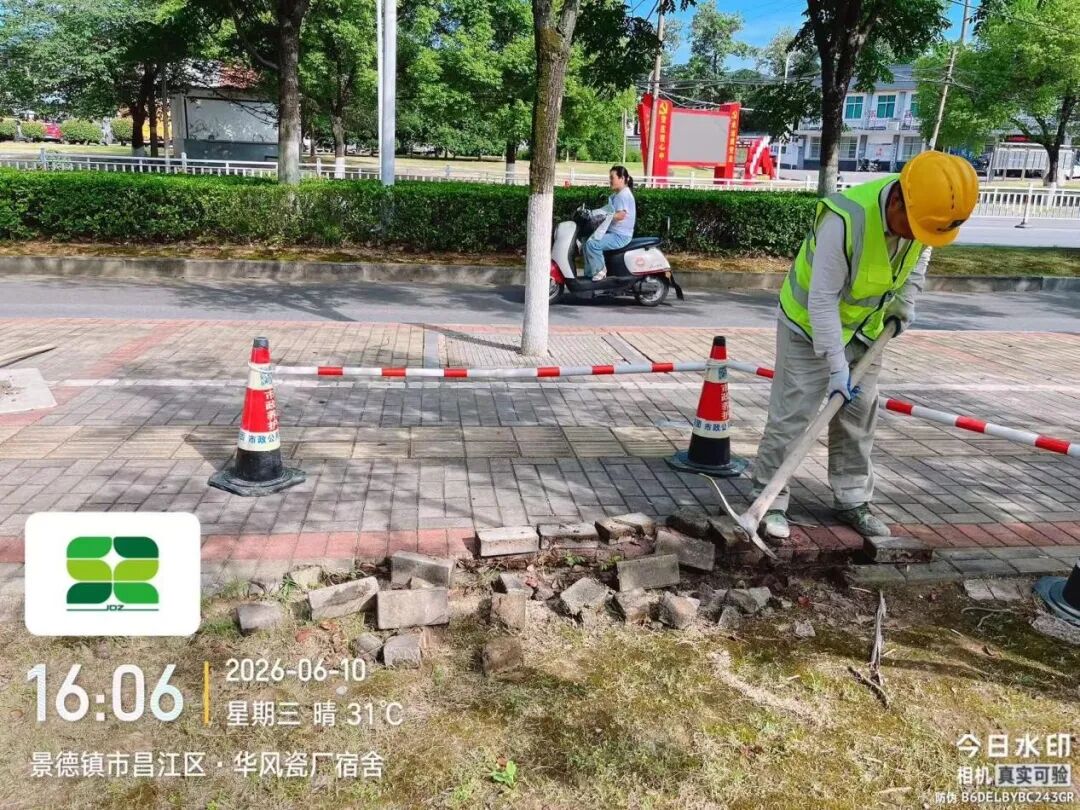

修复破损路面,保障假期出行

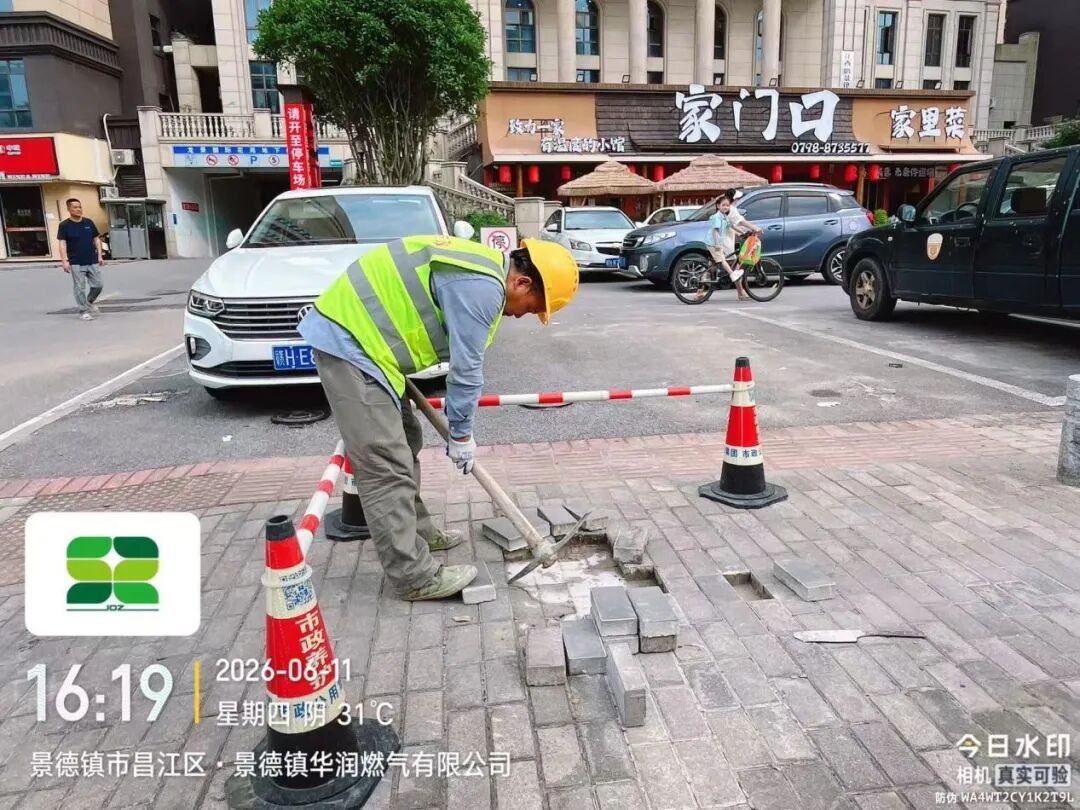

(图为6月16日养护一线开展新厂西路段破损人行道修复施工)

二、您吐槽·我服务

● 敬请关注《市政发布》 ● 

1

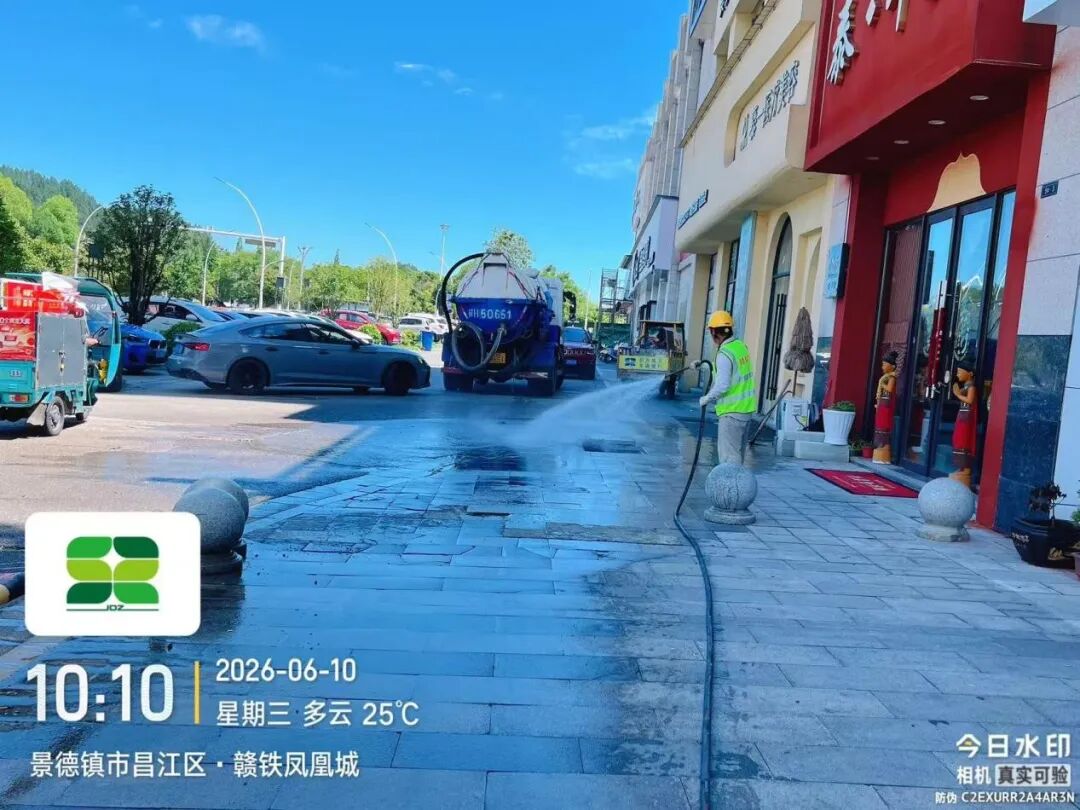

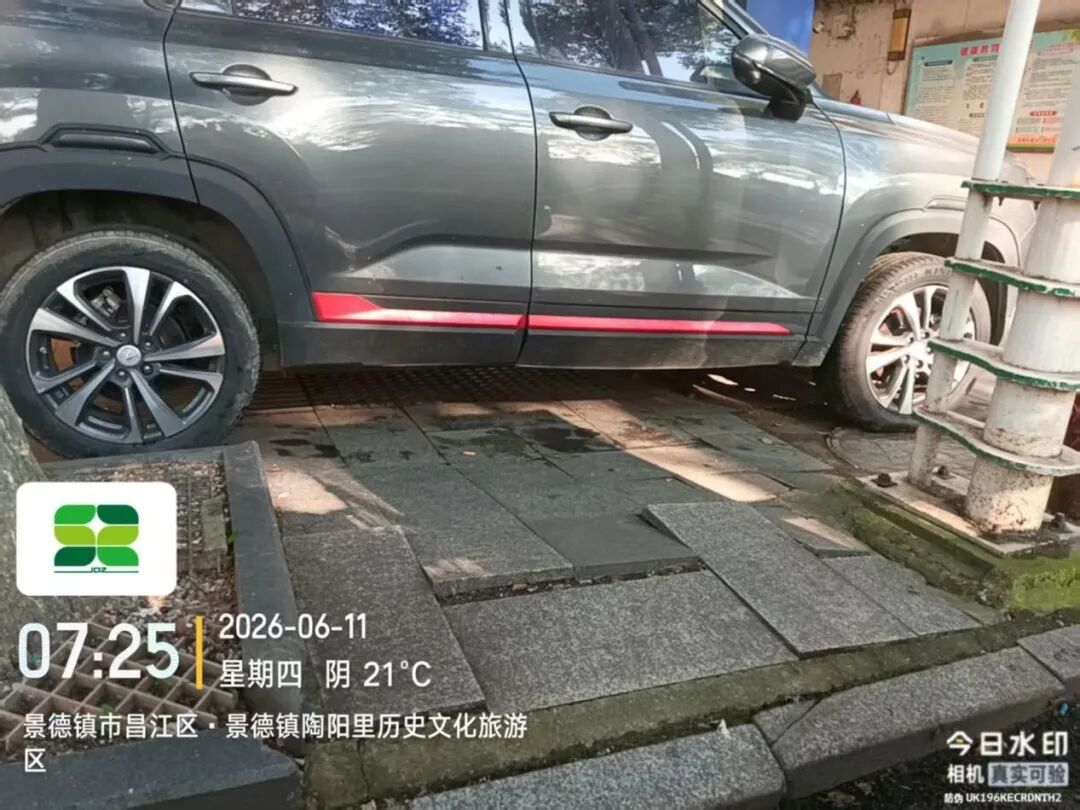

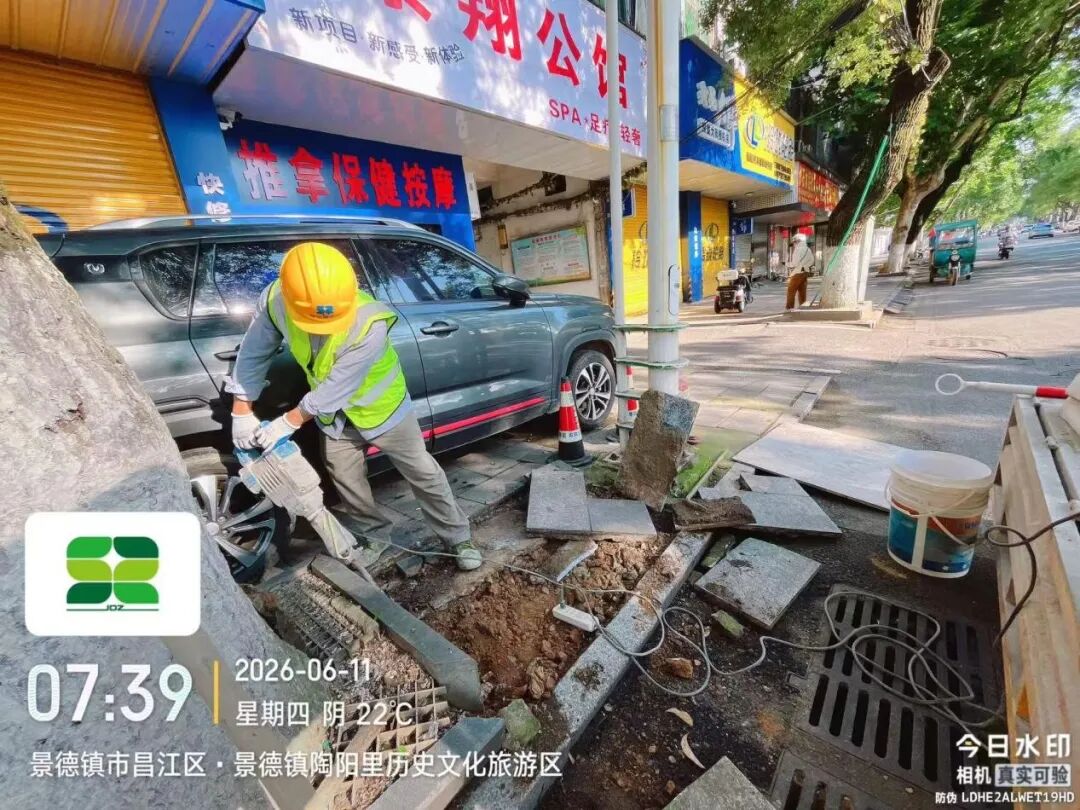

问:沿江西路陶阳里段一人行道破损隆起,希望有关部门可以及时处理。

答:亲,您好,收到您的反映后,市政公用集团及时组织人员对该处人行道进行修复。后续我们将加大城区道路巡查力度,及时处理类似问题,努力保障市民出行安全、畅通!

2

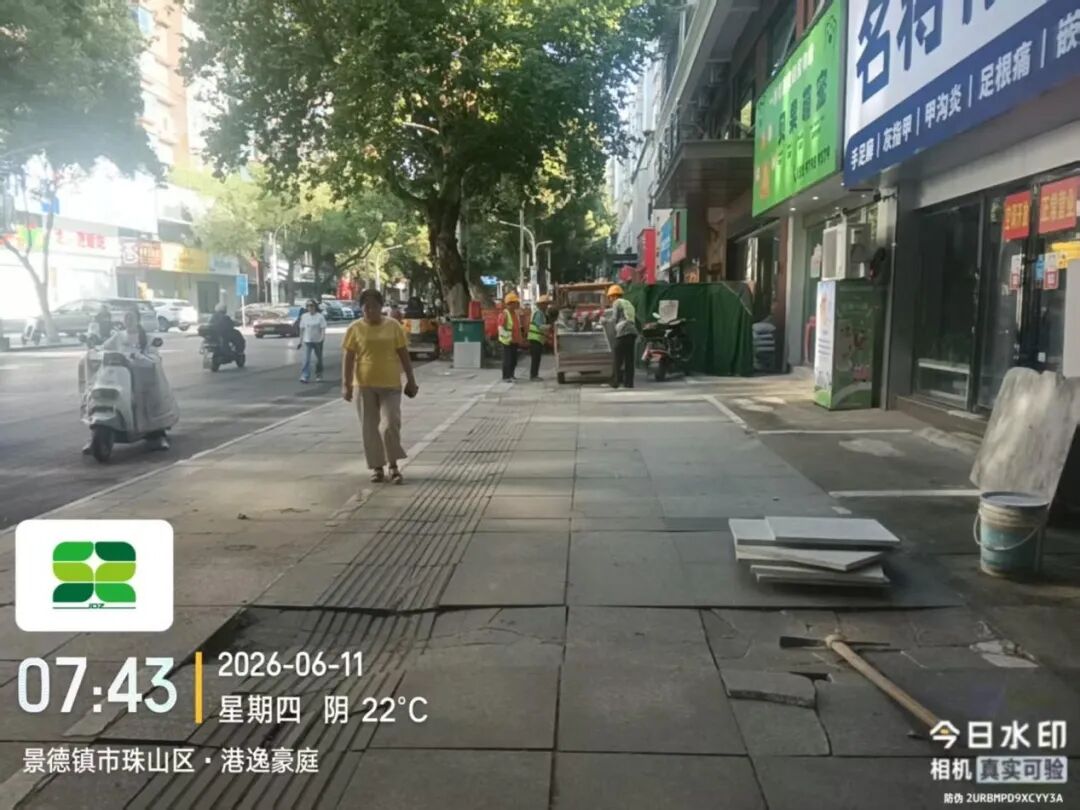

问:广场北路港逸豪庭段一人行道路面破损下沉,希望有关部门可以及时处理。

答:亲,您好!感谢您对市政公用集团的关注与支持!根据您提供的信息,我们已安排工作人员对该处人行道进行修复。“有问题,立即办”,市政公用集团将竭力解决市民反映的问题,努力保障市民出行安全!

三、为民办实事

● 敬请关注《市政发布》 ● 

市政坚持以提升群众幸福感、满意度为目标,围绕中心城区,扎实推进街道、社区走访工作,开展调查研究,探索密切联系群众工作机制,坚持不懈为群众办实事、做好事、解难事。

1

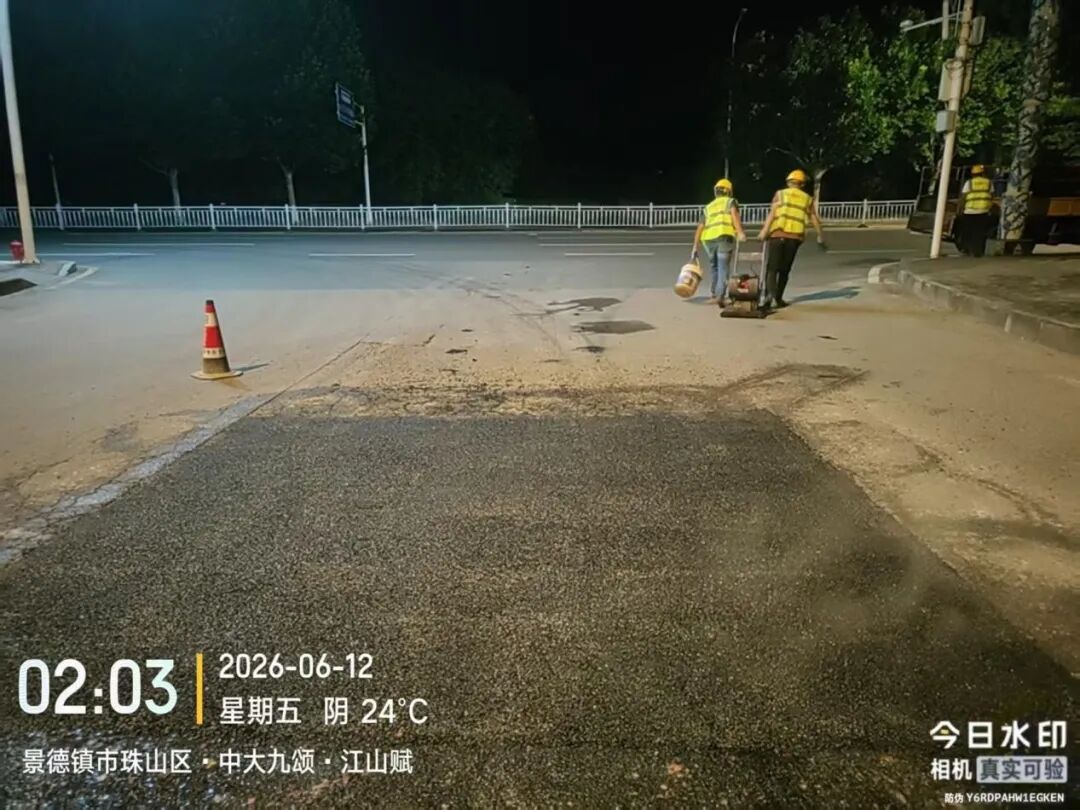

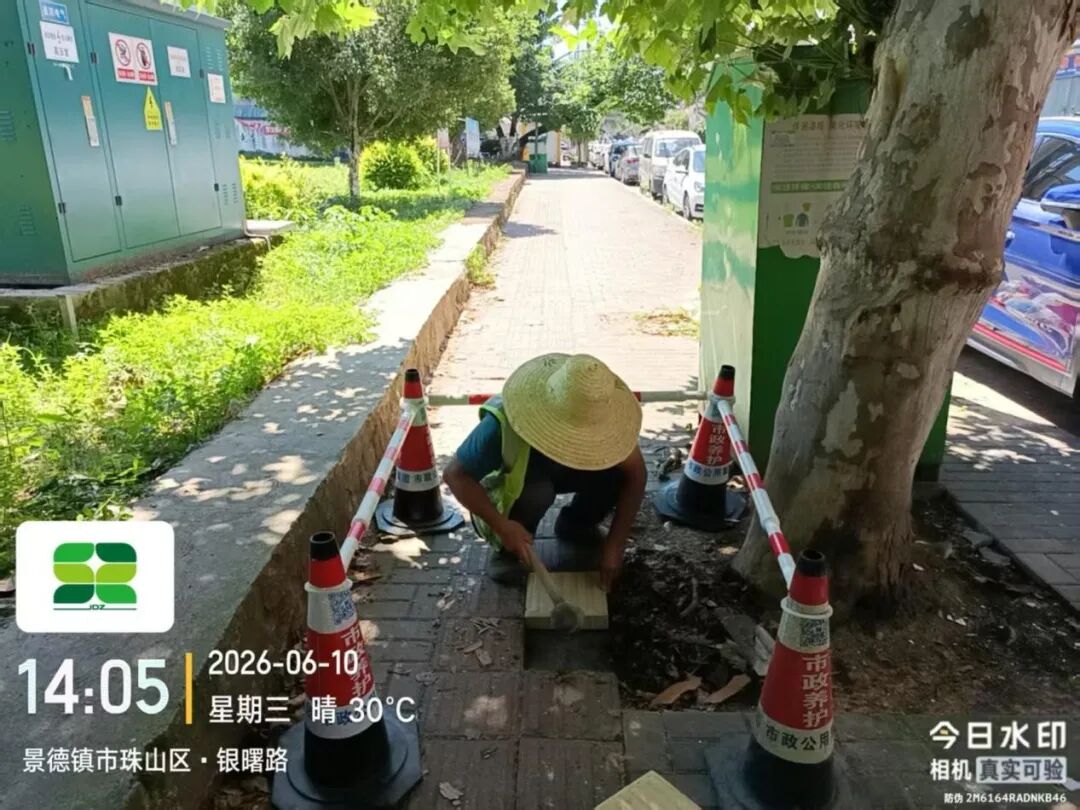

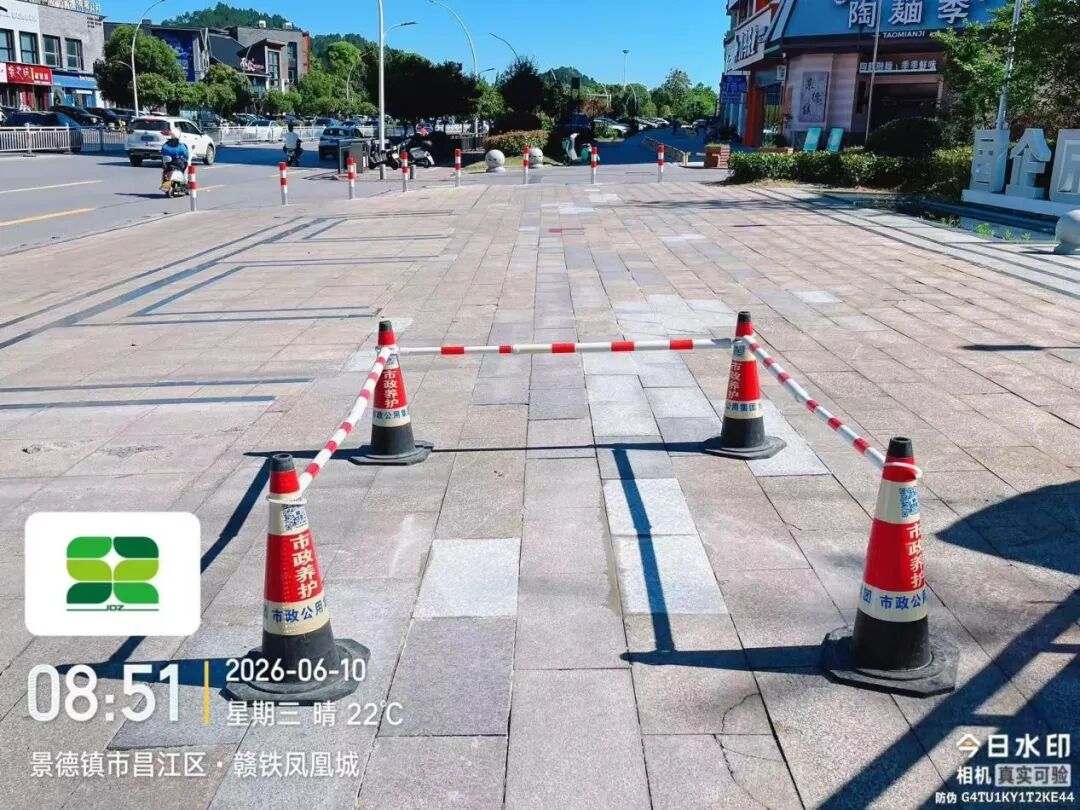

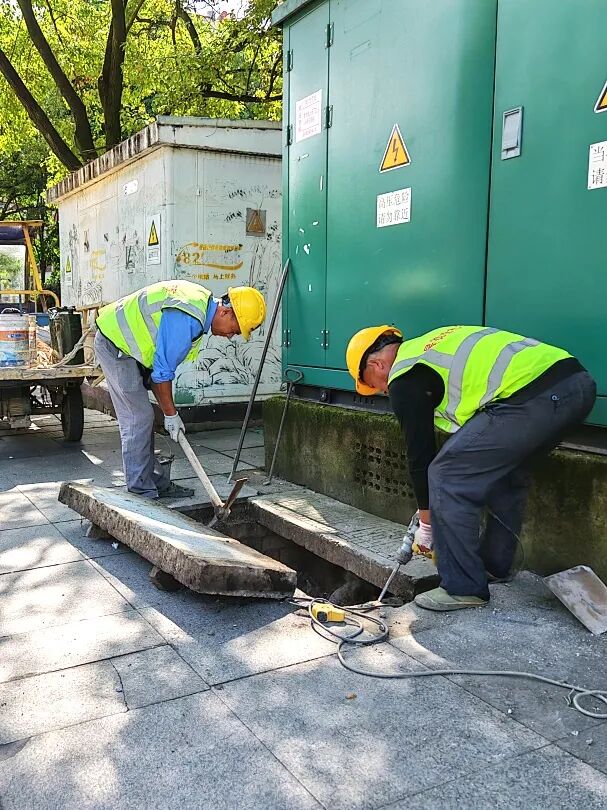

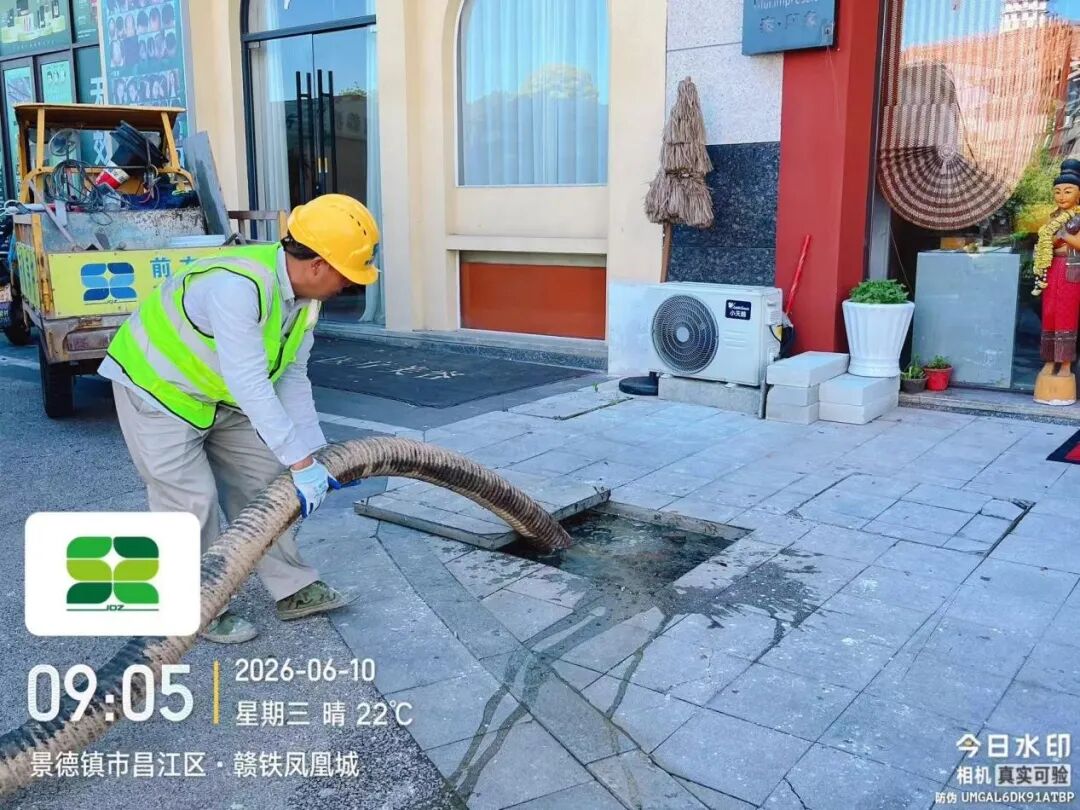

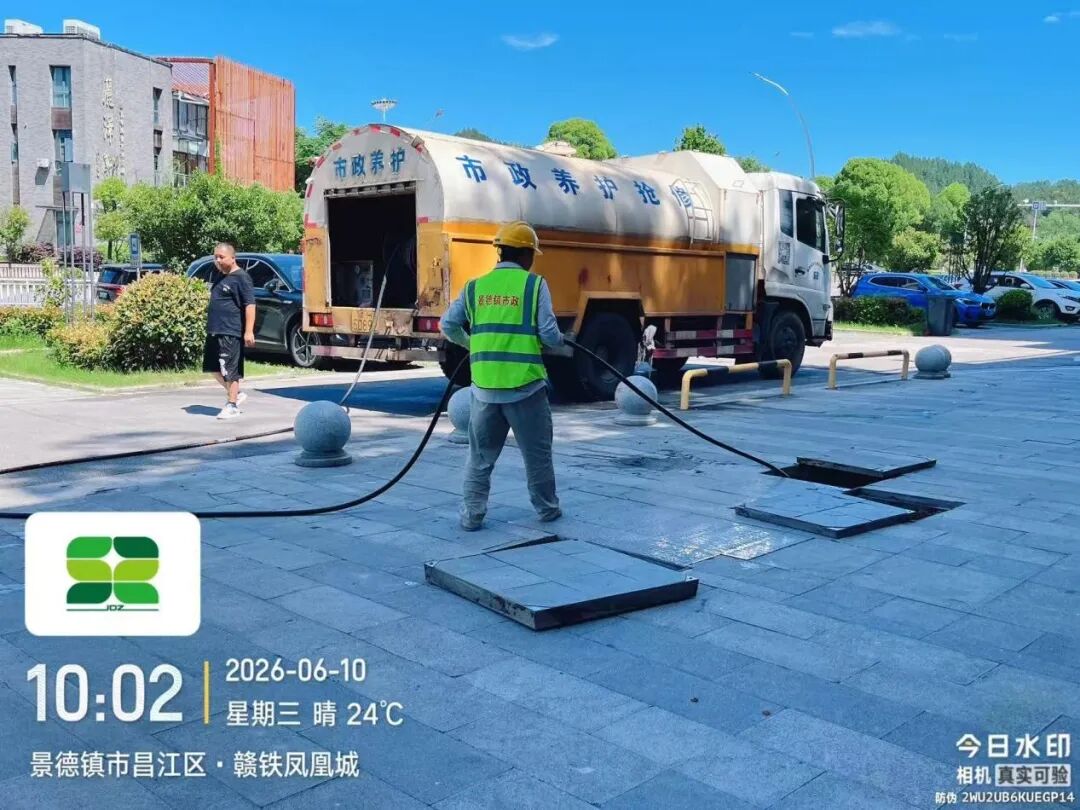

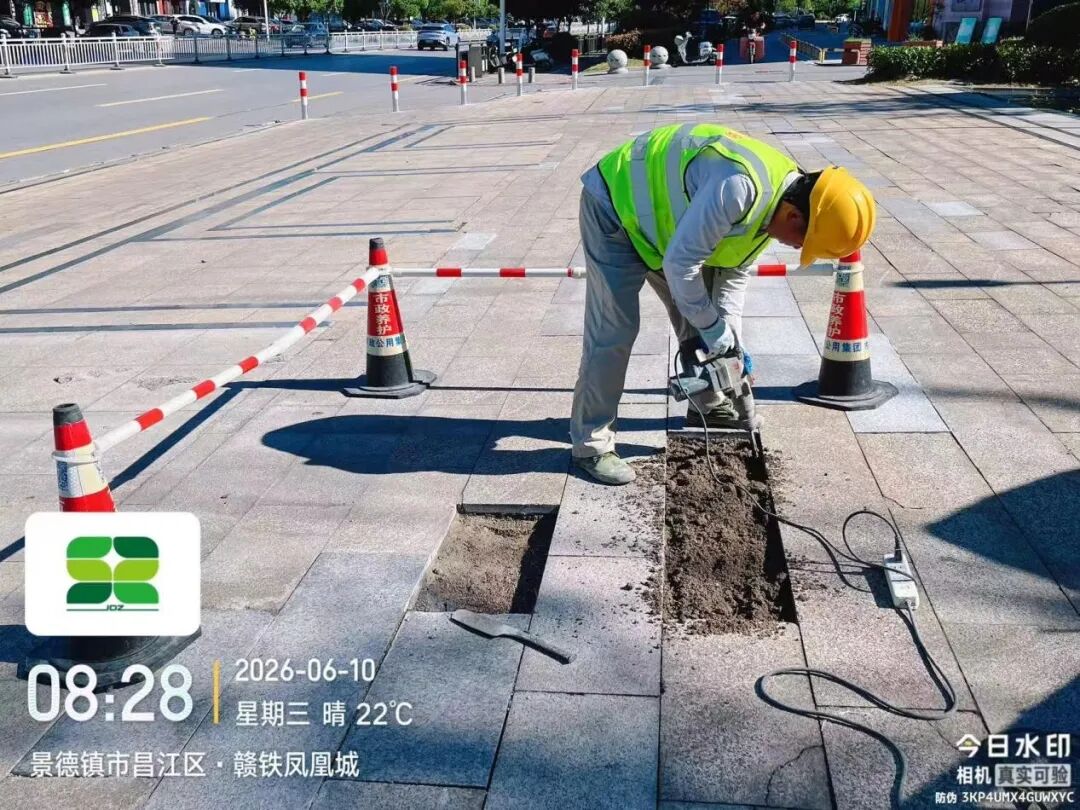

6月10日,据热心市民反映,紫晶南路赣铁凤凰城段一人行道污水井堵塞,市政公用集团及时组织人员对该处污水井进行清淤疏通,现已处理完毕,效果如下图所示。

2

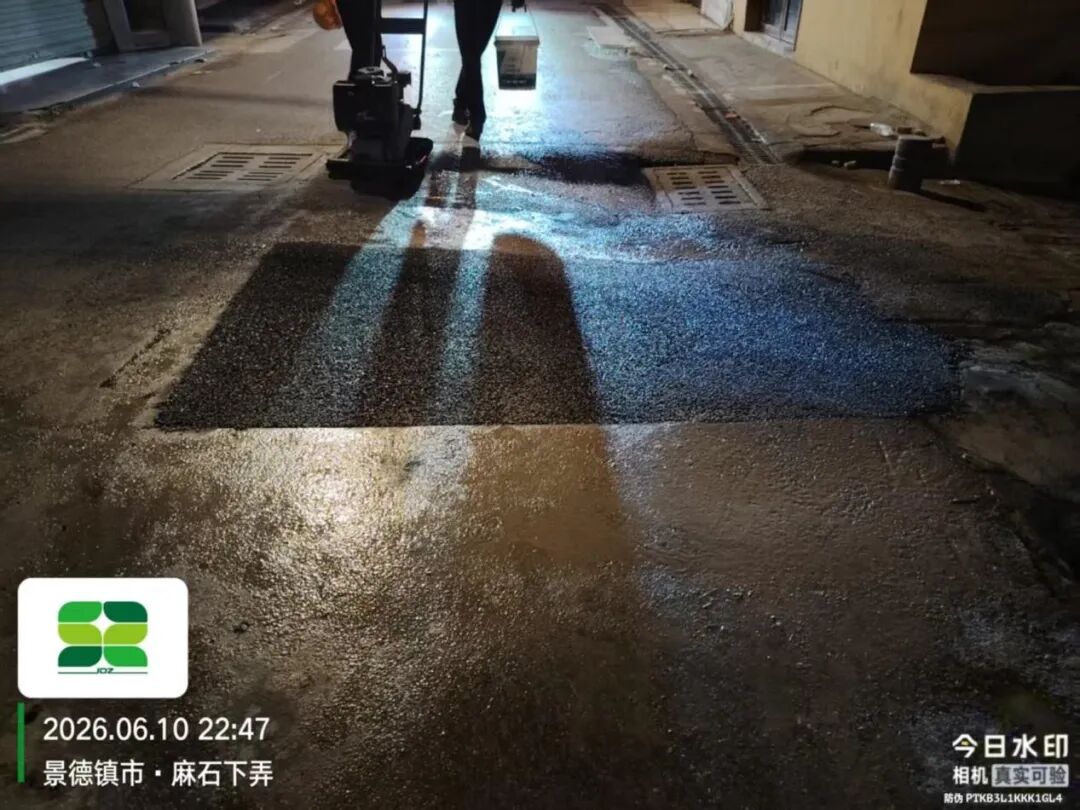

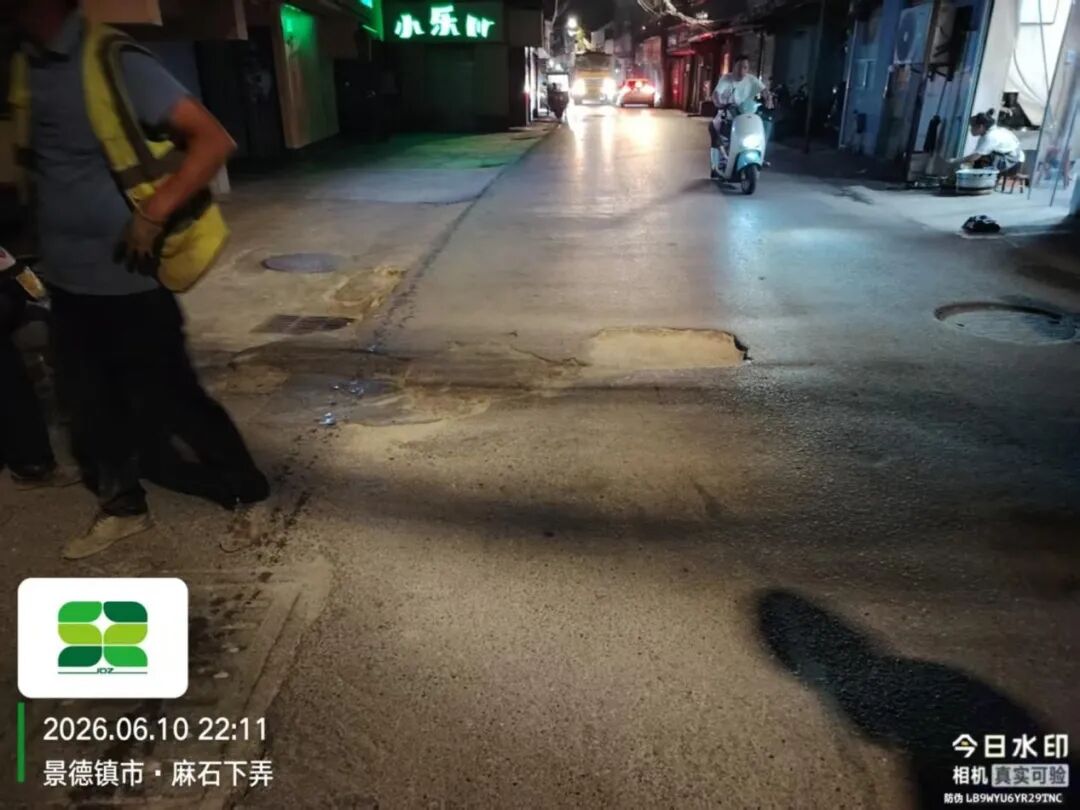

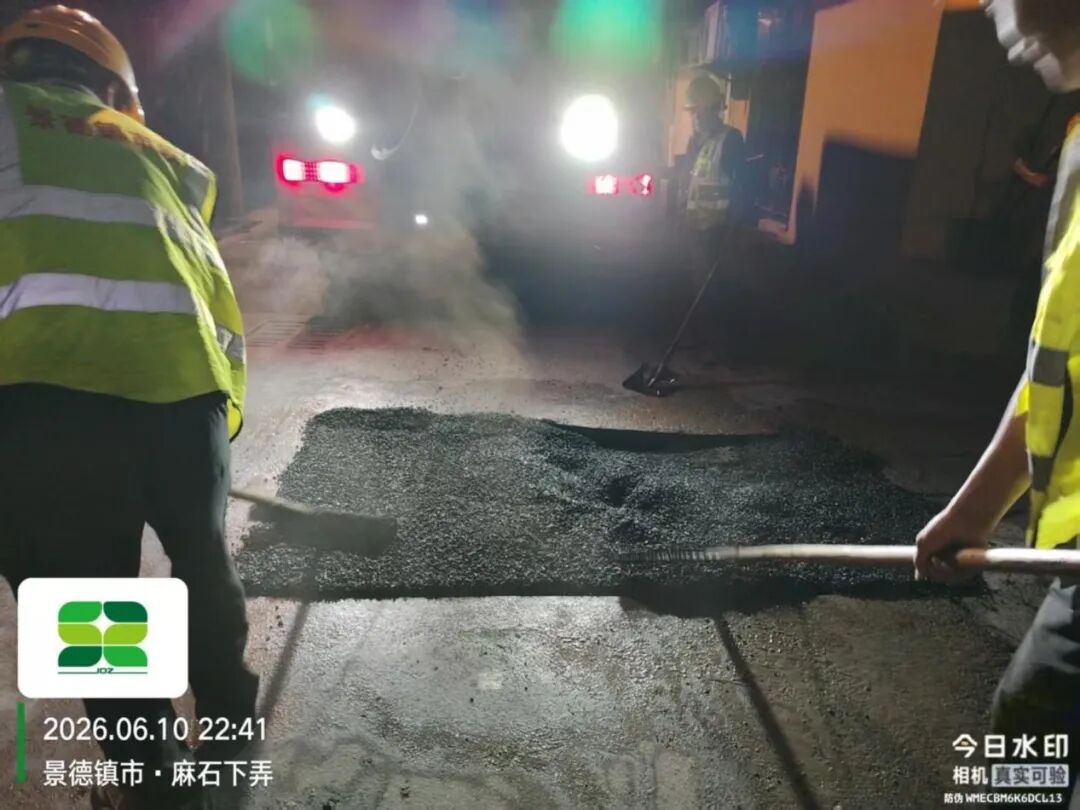

6月10日,市政一线巡查发现,麻石下弄段一沥青路面破损,市政公用集团及时组织人员前往现场进行修复,现已处理完毕,效果如下图所示。

四、工程动态

● 敬请关注《市政发布》 ● 

1.景德镇市委党校改扩建项目

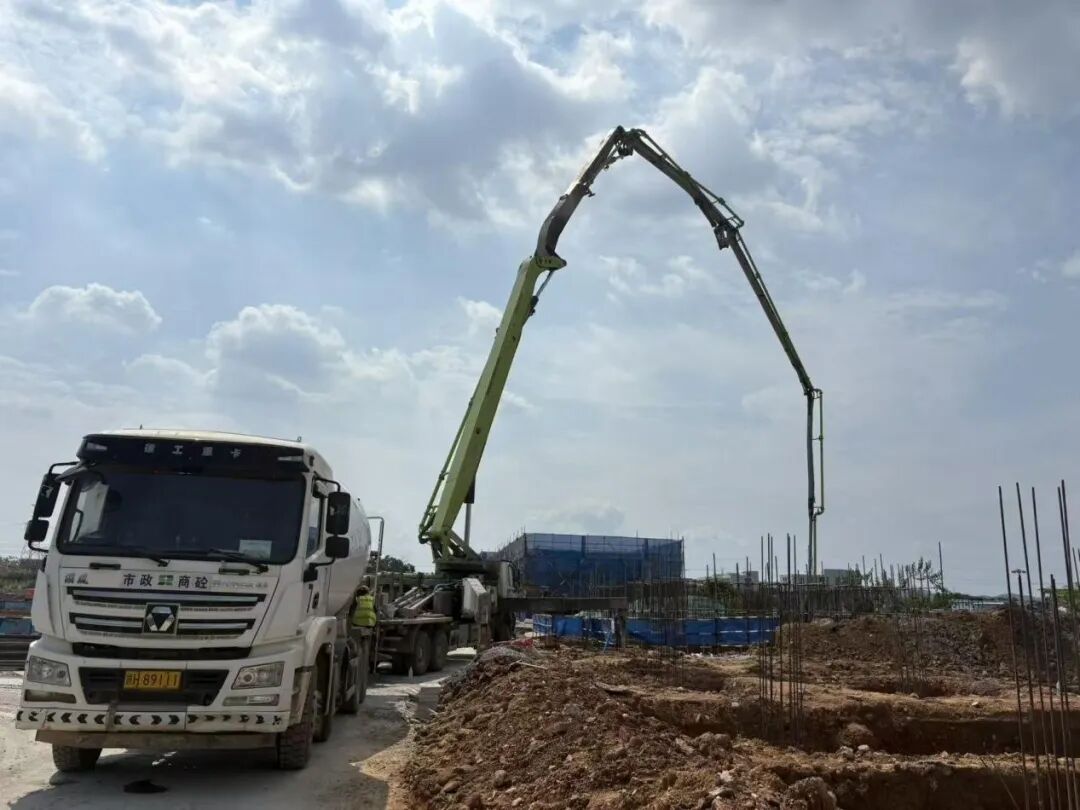

施工路段:昌江大道西侧陶瓷技师学院对面

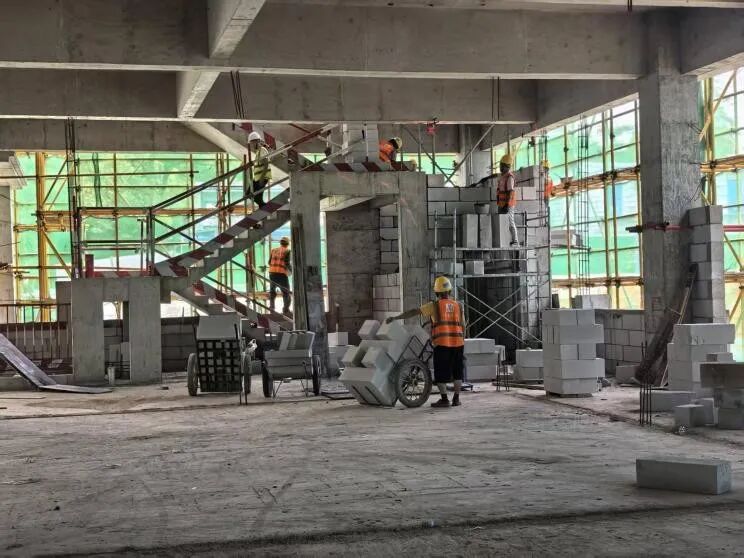

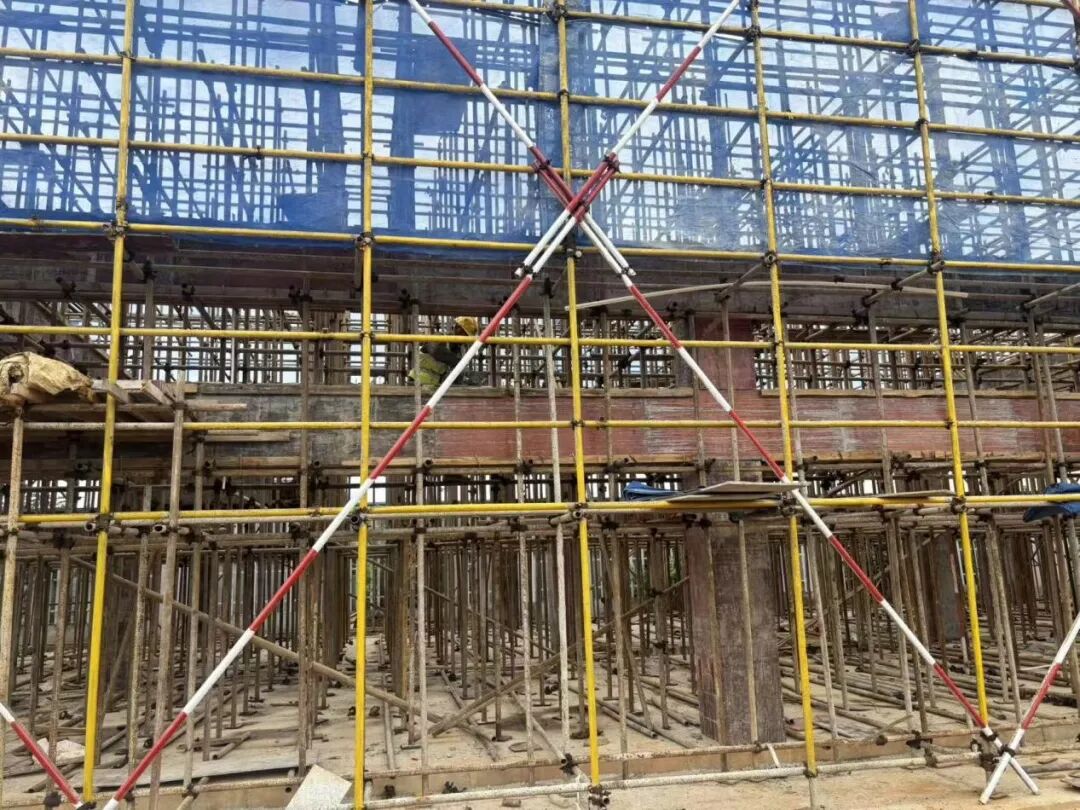

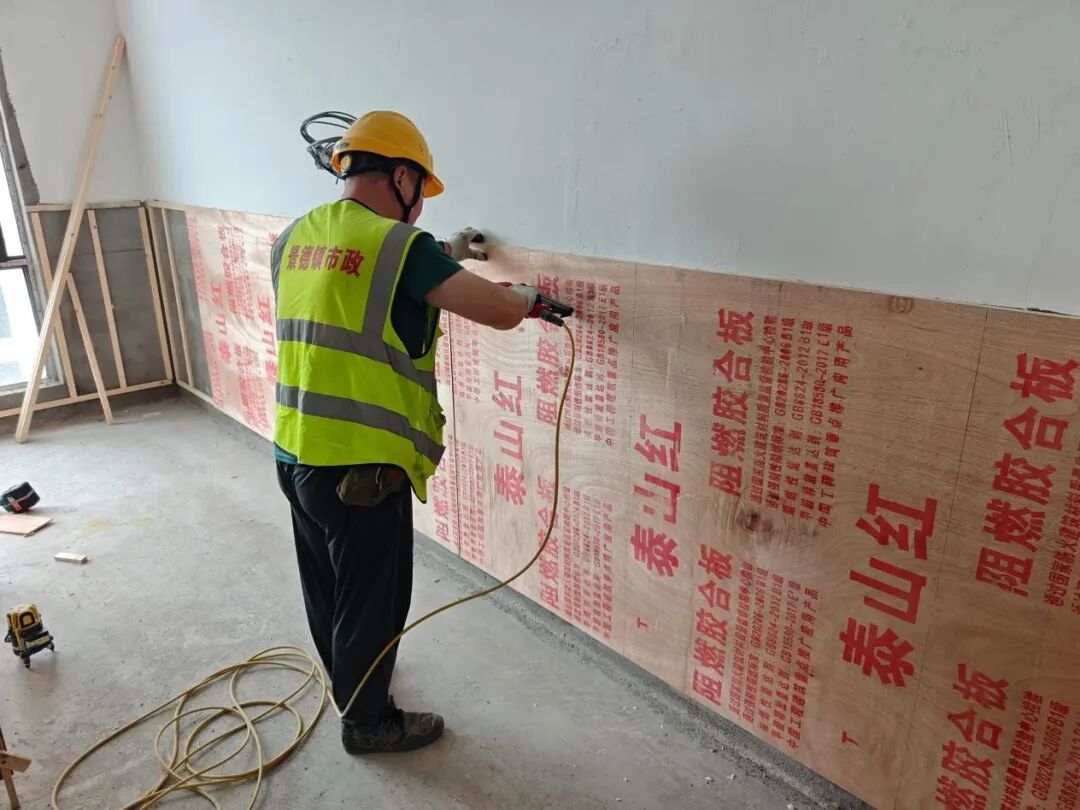

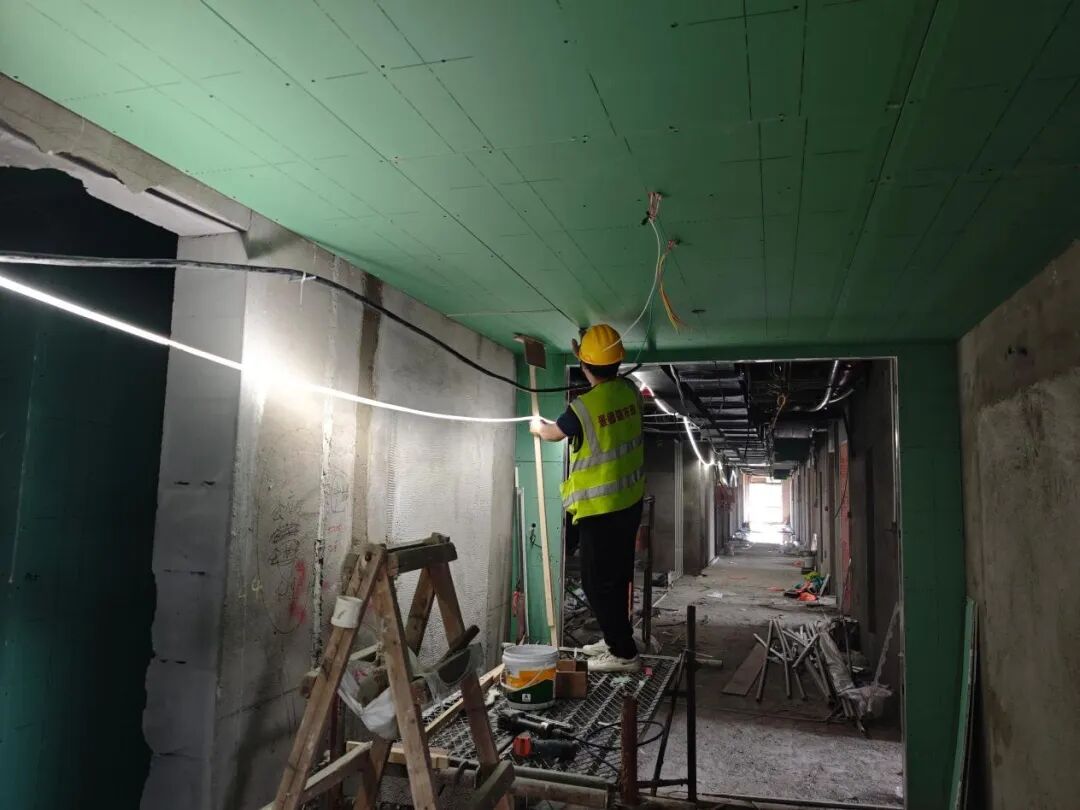

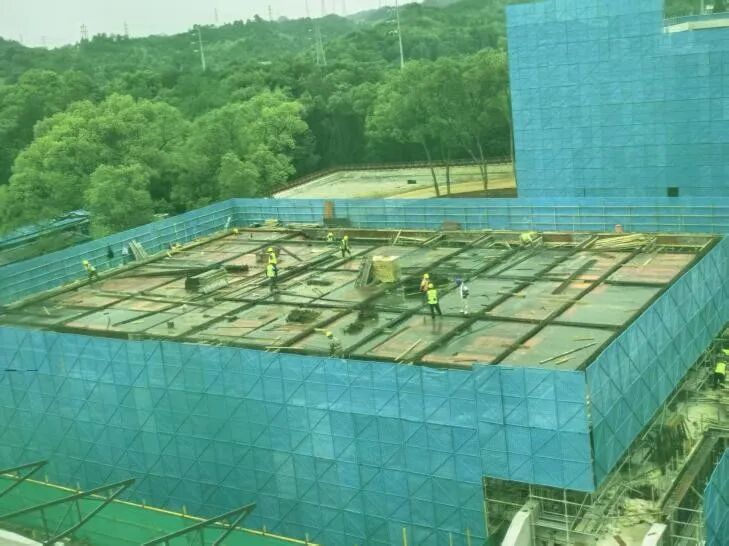

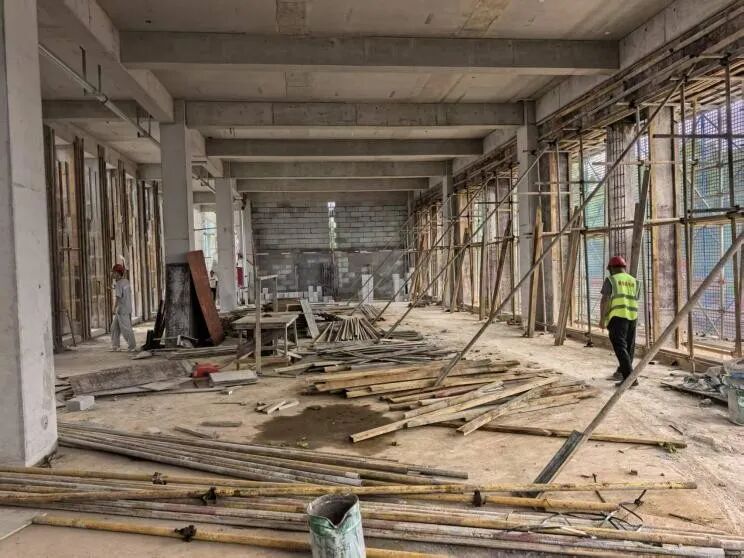

施工动态:目前图文信息楼主体结构封顶完成,首层二次结构、砖墙砌筑完成20%;报告厅大屋面模板铺设完成,屋面钢筋绑扎完成10%;食堂二层砖砌体砌筑完成70%,屋面钢结构梁柱安装完成;新建宿舍外墙装饰柱砌筑完成,首层墙体开始抹灰;保留宿舍首层内墙抹灰完成,二层内墙抹灰完成50%

预计完工时间:预计2026年11月30日前完工

道路状况:经过施工区域,请注意安全

2.第一人民医院新区分院一期

改扩建提升工程

施工区域:景德镇市第一人民医院新区分院

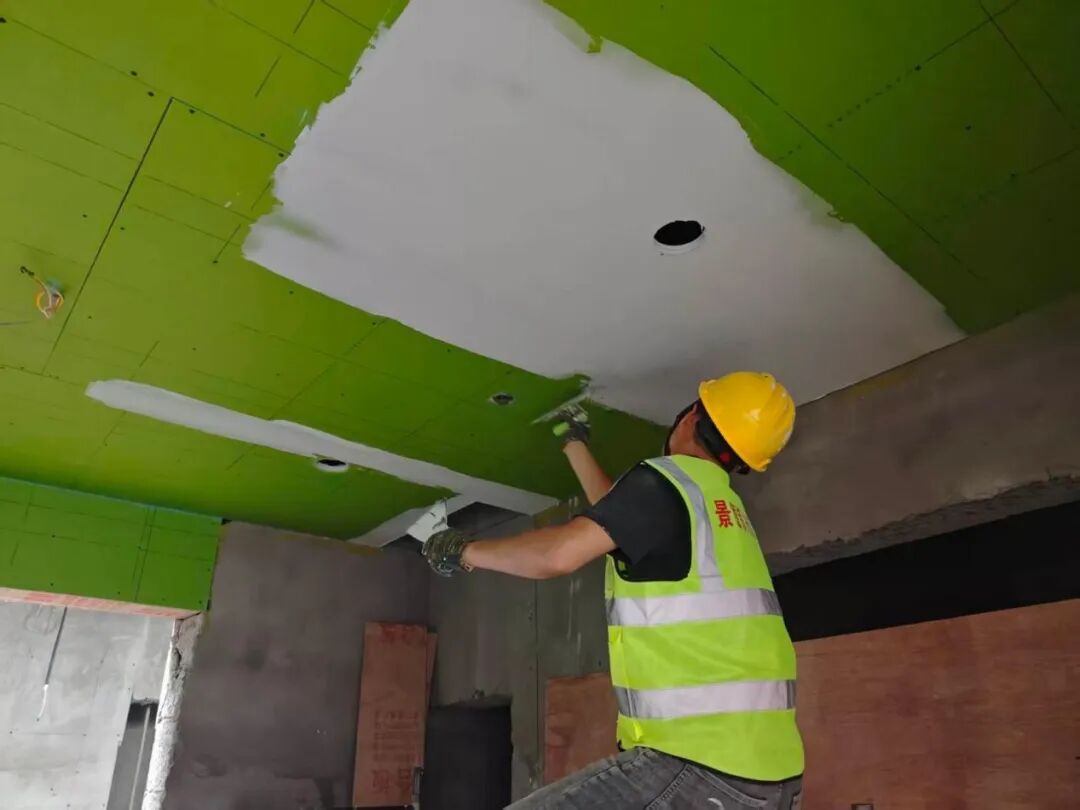

施工动态:目前1号楼墙体砌筑、抹灰、消防管道、原有墙体打磨、卫生间找平、塑胶地面找平、卫生间防水已完成,正在进行水电管线布设、弱电管线布设、吊顶安装等施工,单体工程进度50%;2号楼消防管道和强电桥架拆除、墙体砌筑、抹灰、轻钢龙骨隔墙、卫生间防水施工、塑胶地板找平已完成,正在进行吊顶安装、消防管道安装等施工,单体工程进度56%;3号楼墙地面、消防管道、强电桥架拆除,墙体砌筑、抹灰、卫生间防水已完成,正在进行吊顶及消防管道安装、弱电管线布设、暖通管道安装等施工,单体工程进度50%

预计完工时间:预计2026年8月31日前完工

道路状况:经过施工区域,请注意安全

3.高新区产城融合示范区污水处理设施建设项目工程

施工区域:景德镇市高新区污水处理厂

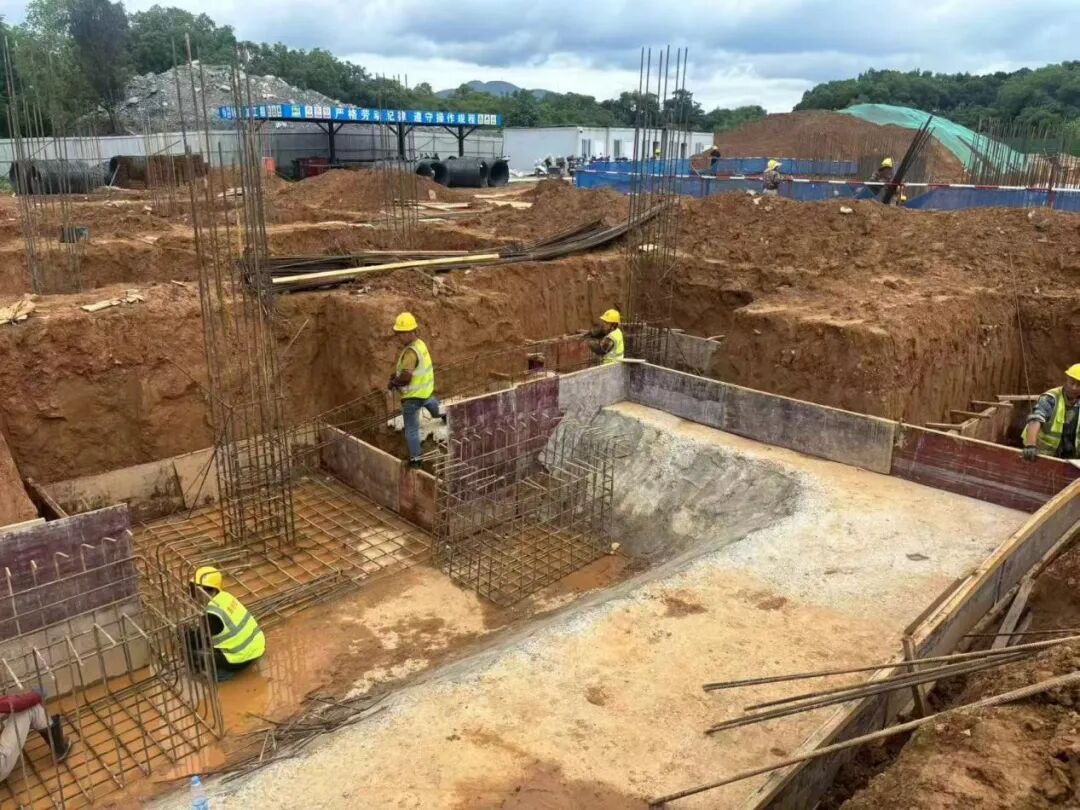

施工动态:目前鼓风机房及配电间内支模架搭设完成50%,腰梁及夹层板钢筋模板工程已完成;加药间首层梁板柱已浇筑完成,待拆膜砌筑;储泥池筏板基础浇筑完成;污泥脱水机房基础承台浇筑完成

预计完工时间:预计2027年8月31日前完工

道路状况:经过施工区域,请注意安全
